Travaux

Juin 2015 : Couverture provisoire du moulin

Décembre 2015 : “Habits d’hiver”

Octobre 2016 : Réhabilitation fontaine salée

Début 2017 : Travaux autour du four à pain

Juillet-Aout 2017 : Phase1: Décrépissage

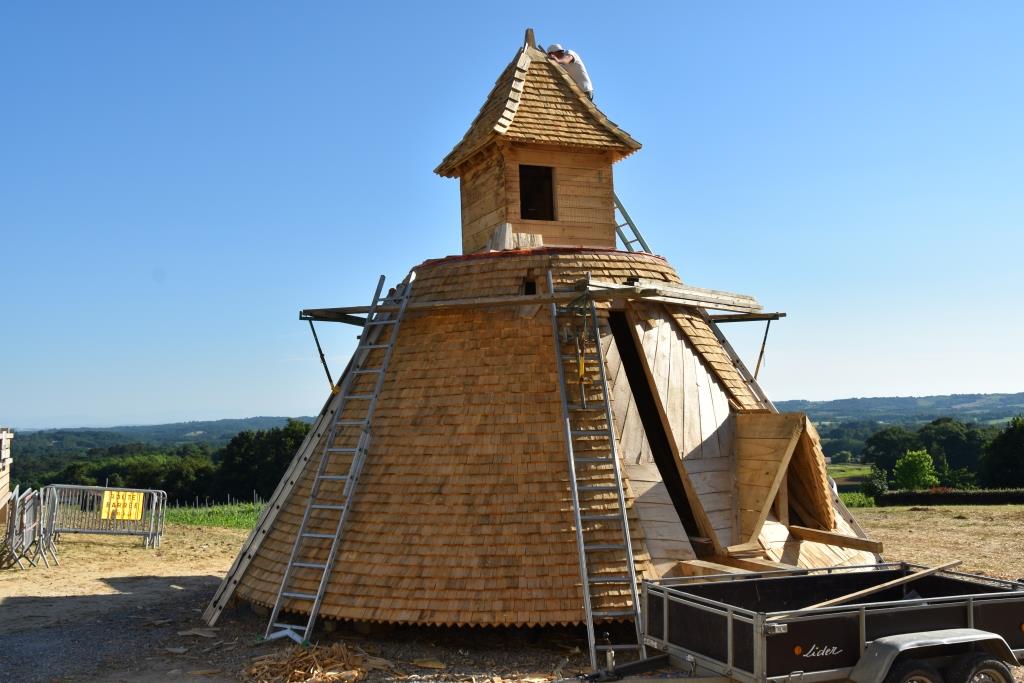

Juillet-Aout 2017 : Phase2: Démontage du toit provisoire

Septembre 2017 : Phase3: Remplacement des pierres des ouvertures et du couronnement; carrelage; consolidation de la tour ainsi que réalisation des enduits primaires

Février 2018 : Phase4: Pose des escaliers et planchers avec incorporation des 2 paires de meules

Mai-juin 2018 : Phase5: Préparation, arrivée et montage sur site de la machinerie et toiture

Mai-juin 2018 : Phase6: Aménagements extérieurs

15 juin 2018 : Phase7: Couche d’enduit de finition

7 juillet 2018 : Phase8: Mise en place du toit et des ailes

Octobre 2018 : Phase9: aménagement et terrassement autour du four et du moulin

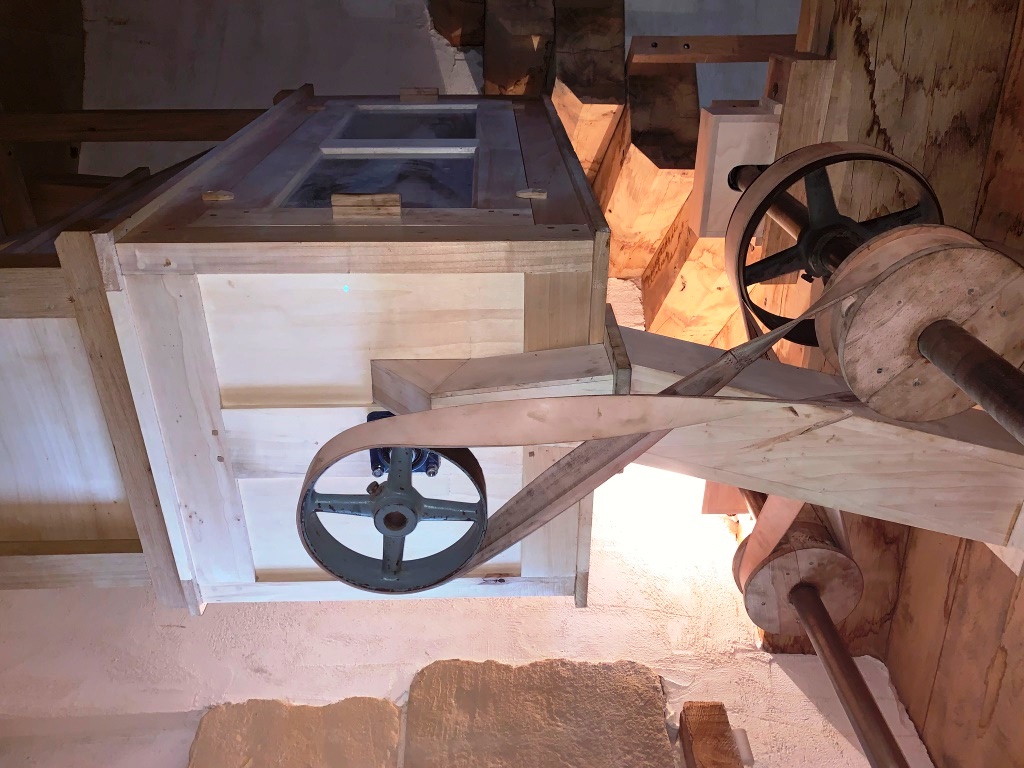

Décembre 2018 : Phase10: Aménagement et installation de la machinerie intérieure

Décembre 2018: Phase 10: Aménagement et installation de la machinerie intérieure.

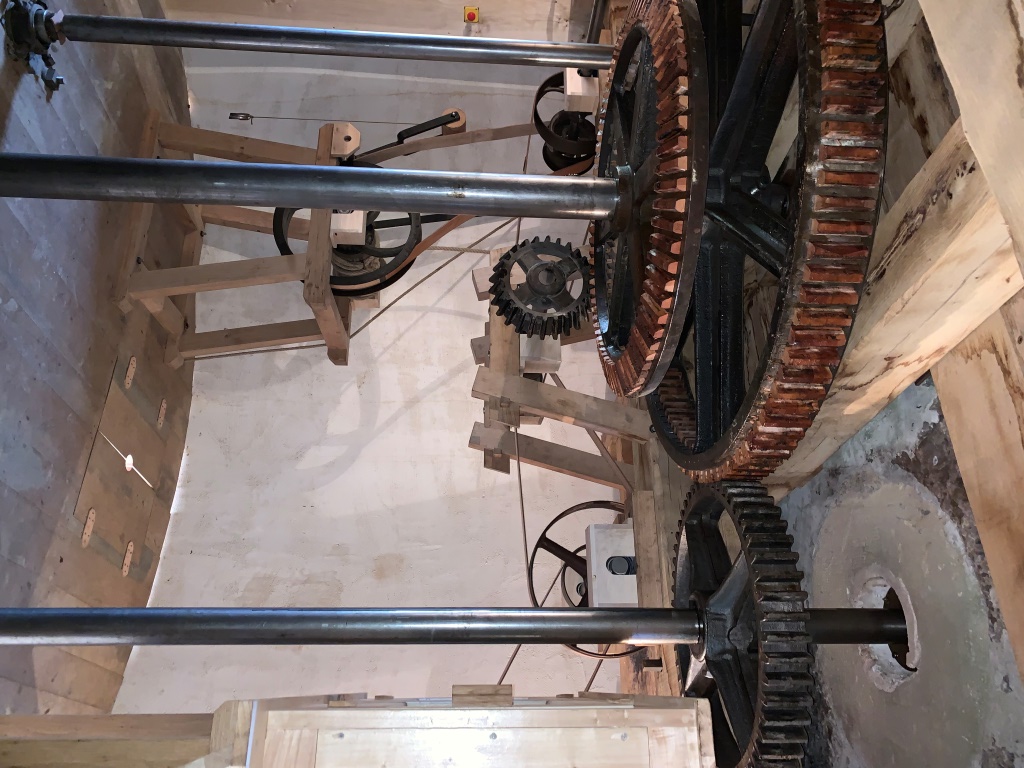

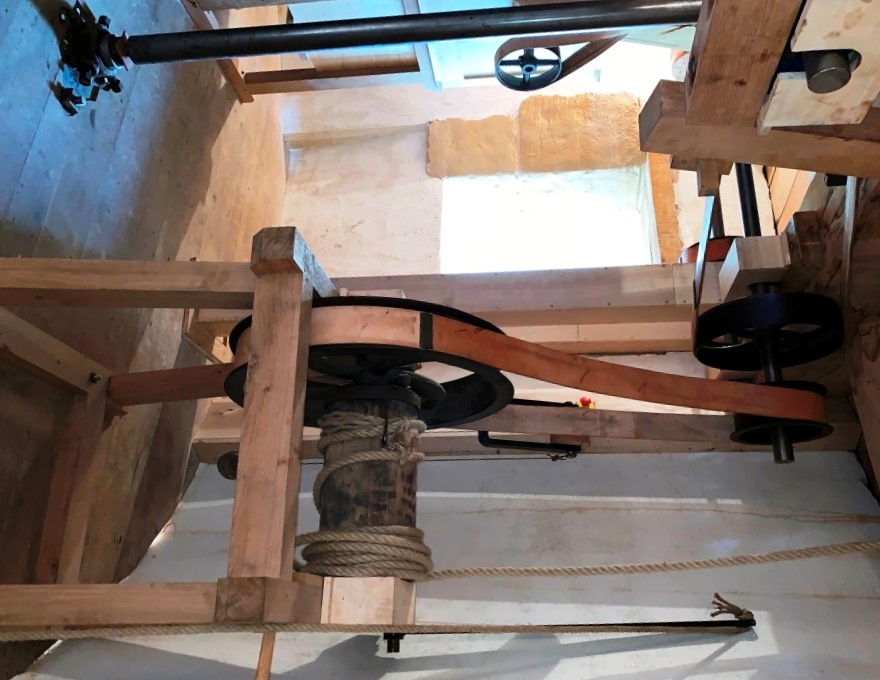

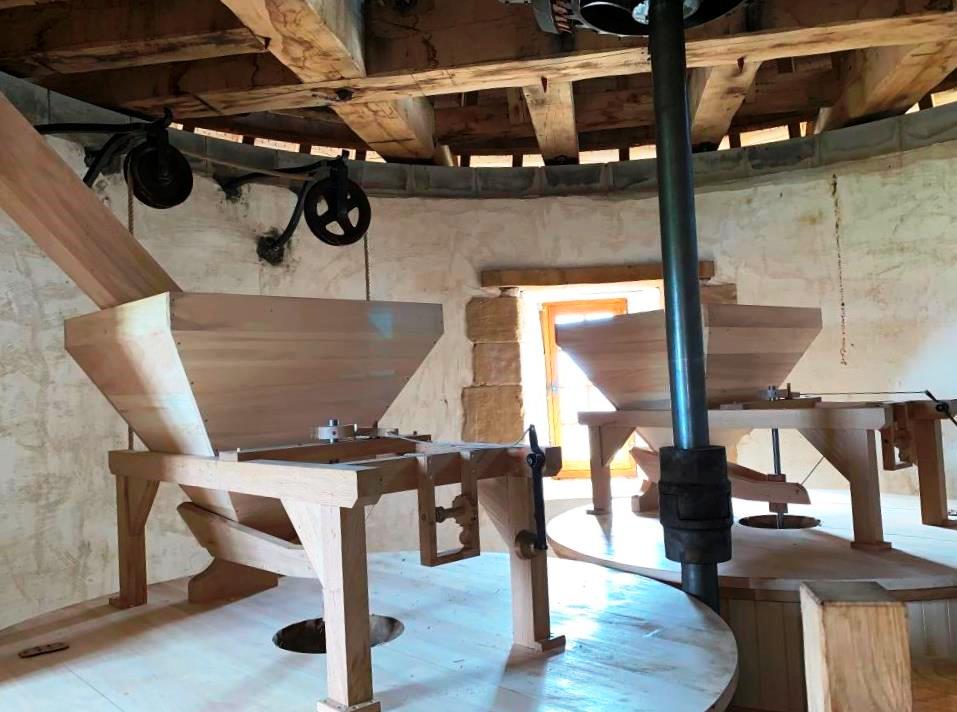

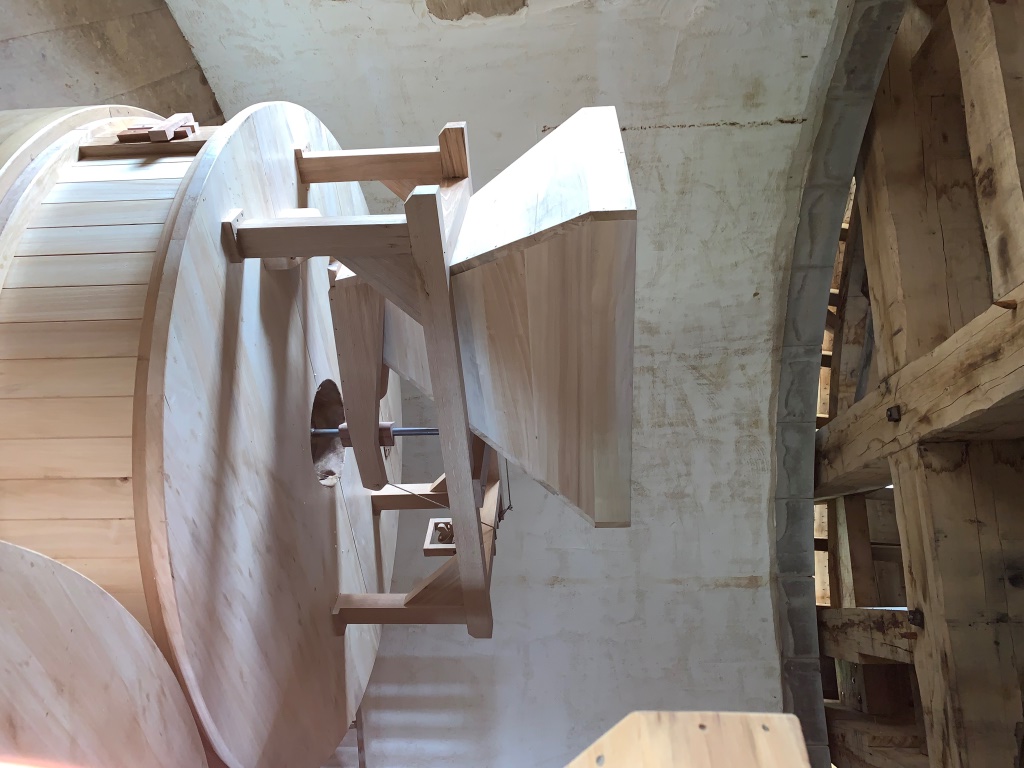

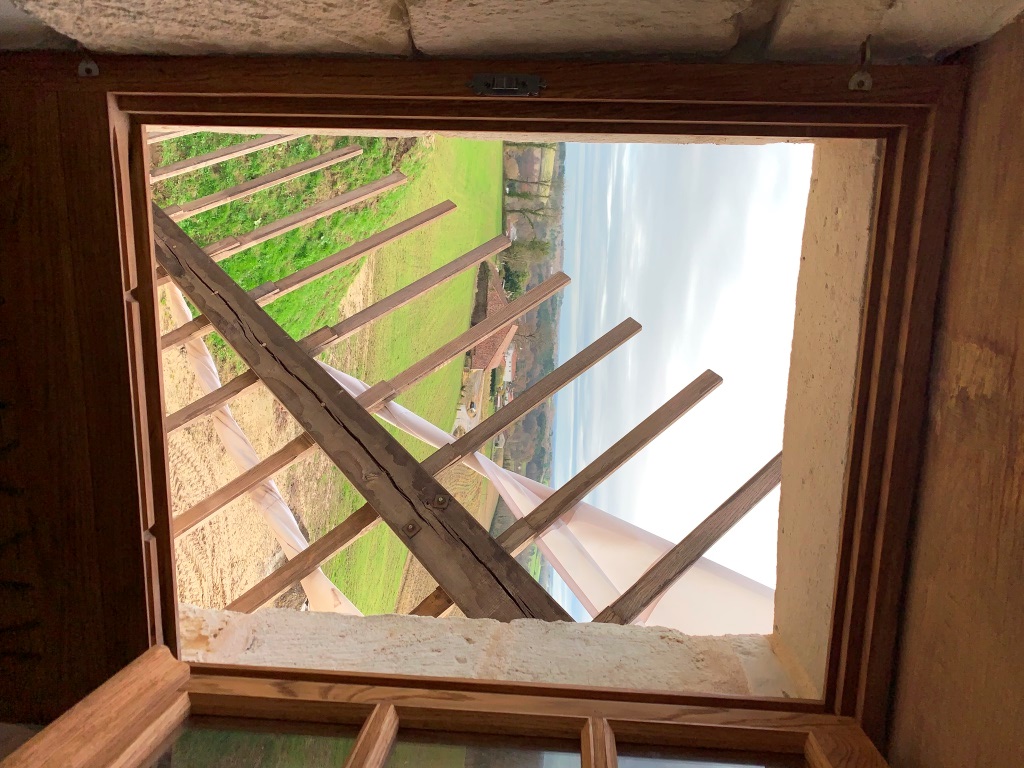

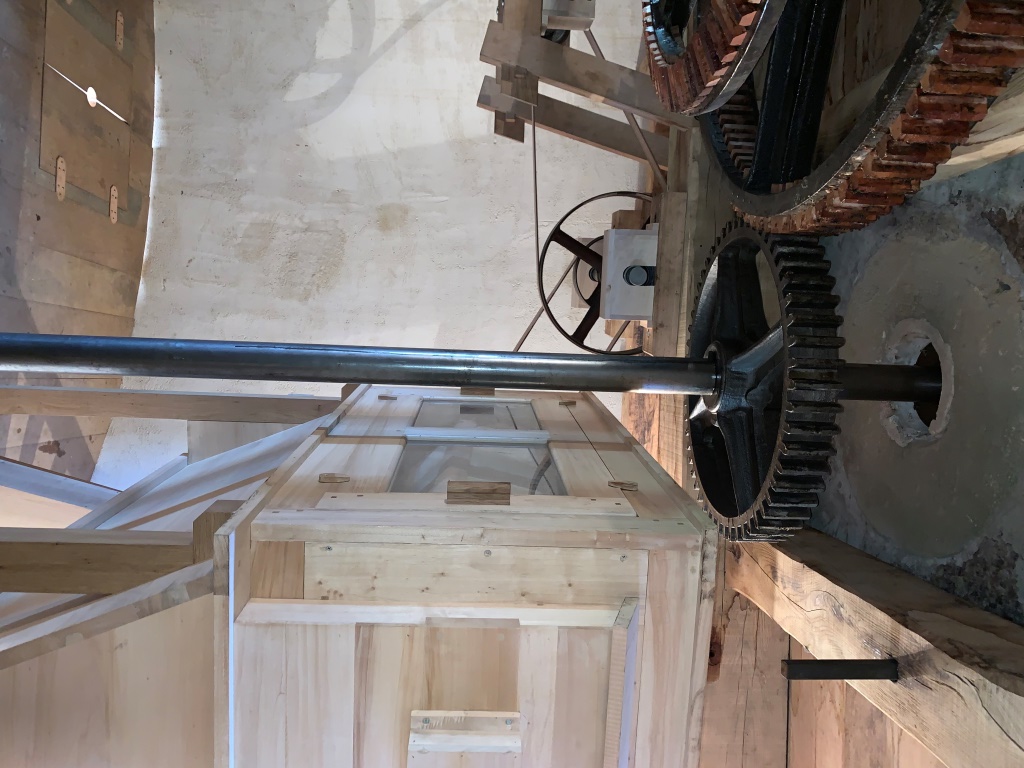

IMG_4388IMG_4386IMG_4385IMG_4384IMG_4383IMG_4382IMG_4381IMG_4380IMG_4377IMG_4393IMG_4392IMG_4371

Depuis octobre 2018: Phase 9: Aménagement et terrassement autour du moulin et du four.

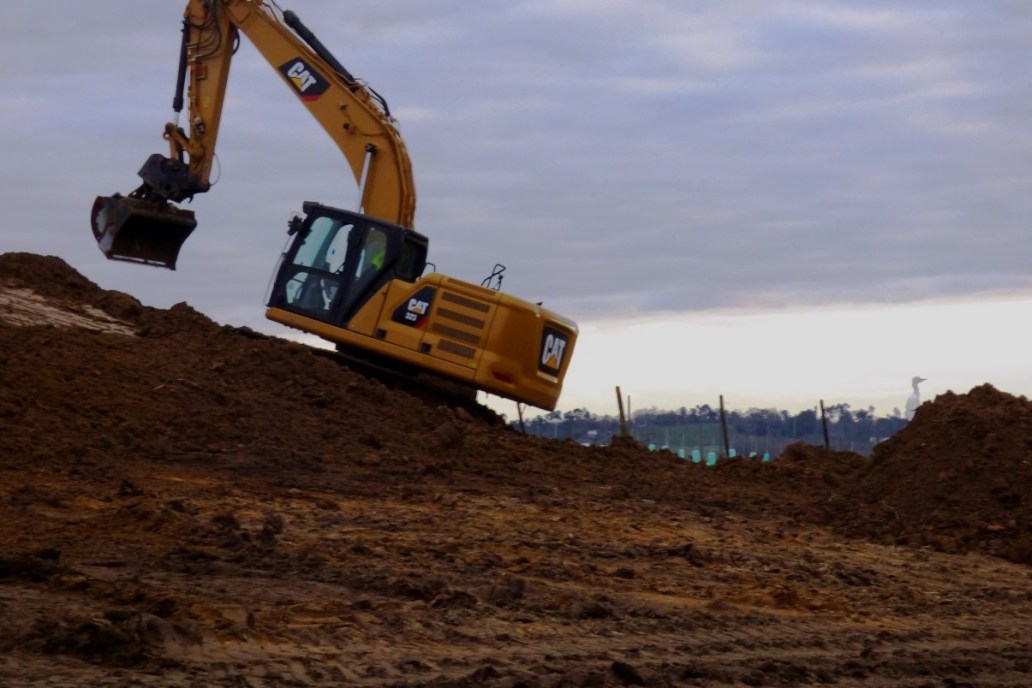

Journée du Samedi 12 janvier 2019: Pour du boulot, c’est du boulot ! Et du bon ! Après les week-ends « préliminaires » précédents, après le bâti des murets dont on imaginait mal la finalité, les journées de terrassement préparatif, depuis hier, nous en sommes aux finitions ! A grands coups de pelleteuse (sous l’œil ébahi des aigrettes !), de rouleau compresseur, mais aussi de râteaux et balais ! On s’est même payé le luxe de semer l’herbe ! De plus, la météo prévoit de la pluie demain, donc tout va bien.

1

A vous de retrouver l’aigrette…

Lieu transformé : le moulin trône, superbe, sur son plateau, comme dialoguant avec le petit four qui lui fait face. Les deux mamelons du réservoir-eau à droite de la tour ont disparu, comme « avalés » par le terrassement, et on ne remarque plus le réservoir-eau de gauche, tant l’œil est attiré par la beauté du site !

2

Janvier2019

Aux manettes, toujours la même poignée de « solides » (il faut manier tous ces outils), toujours la même bonne humeur, toujours la même volonté, toujours la même passion ! Ici, leur foi n’a pas soulevé des montagnes, mais lissé, aplani, adouci, et mis en valeur la beauté du paysage.3

Et au loin, au-delà du tas de terre encore à aplanir, des bois en contrebas, de la brume qui s’étale, veillent les Pyrénées, majestueuses.4

IMG_8167

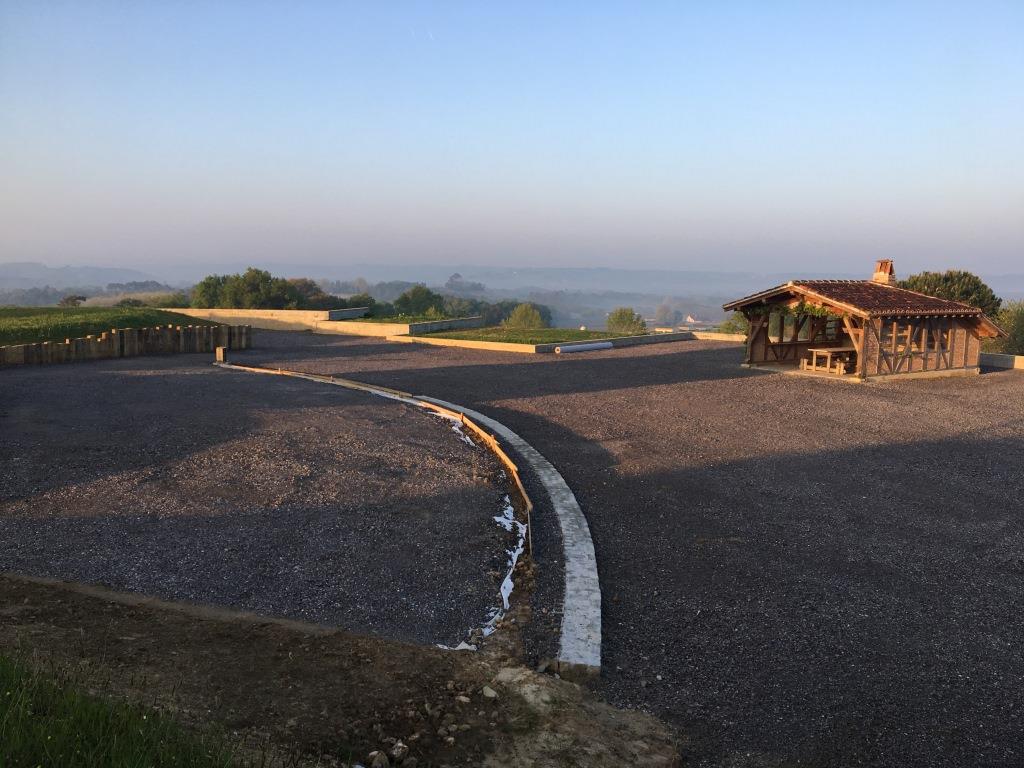

Avril 2019

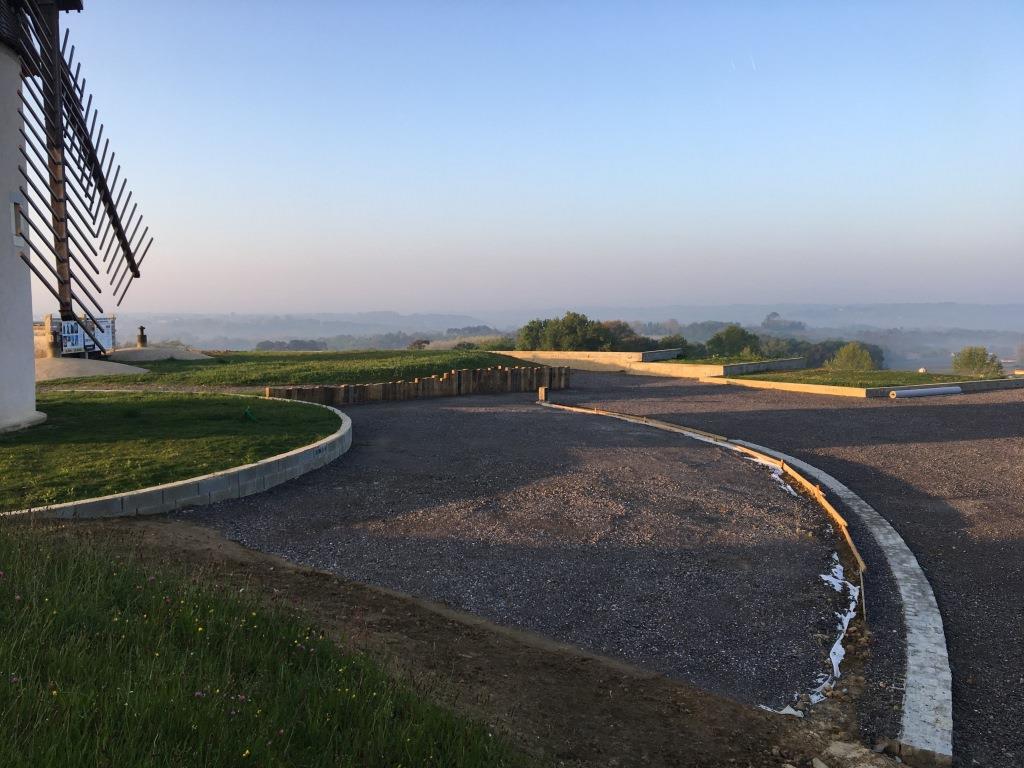

IMG_8166

Avril 2019

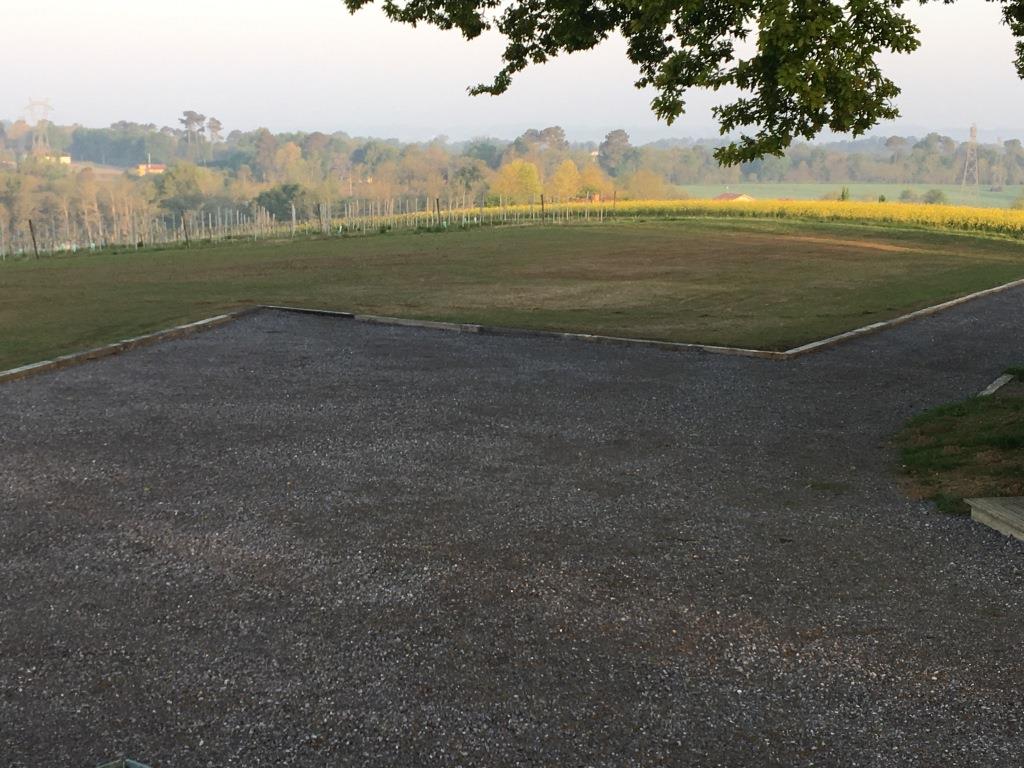

IMG_8165

Avril 2019

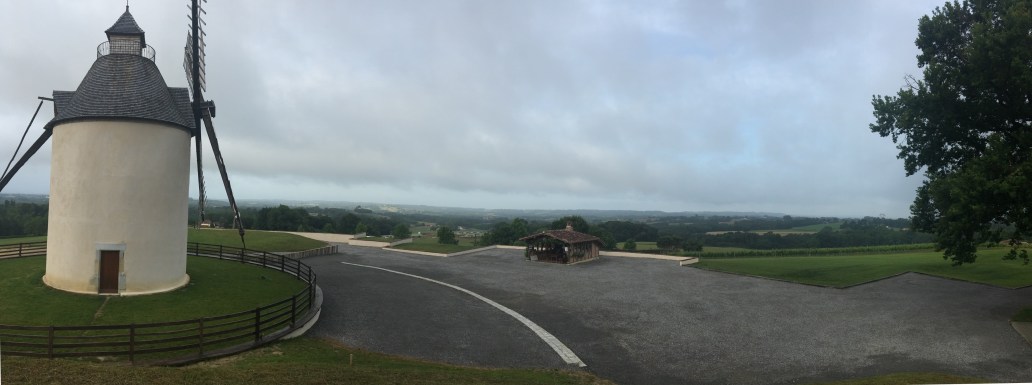

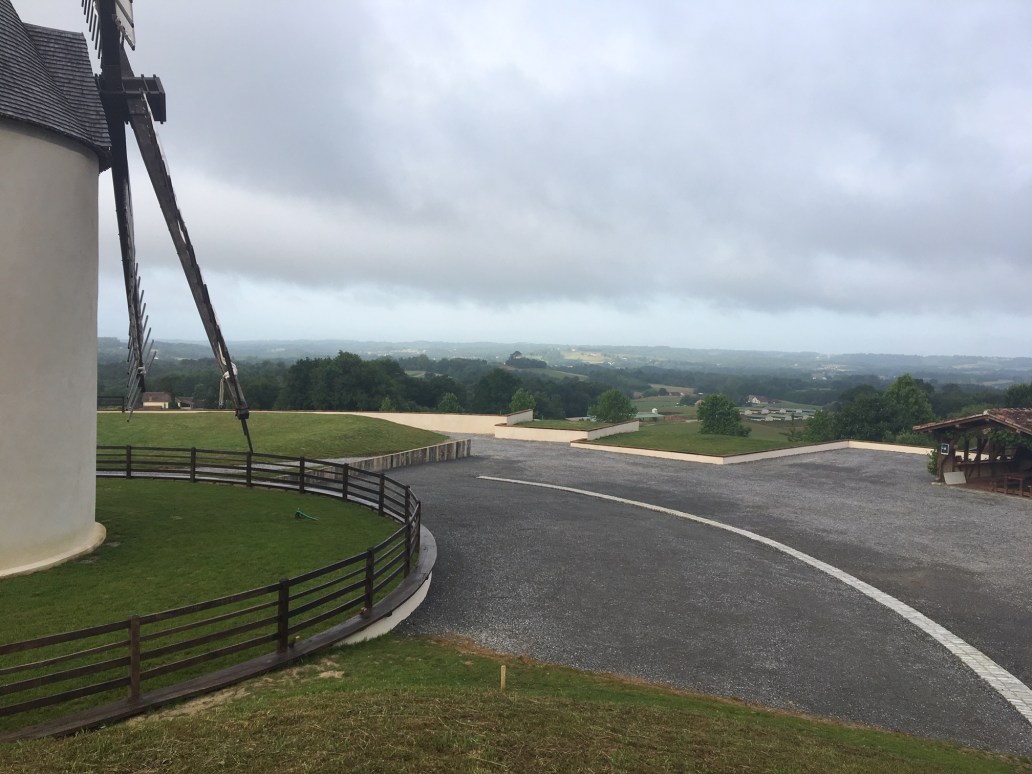

IMG_8409

Juin 2019

IMG_8410

Juin 2019

Les week-ends « préliminaires »:

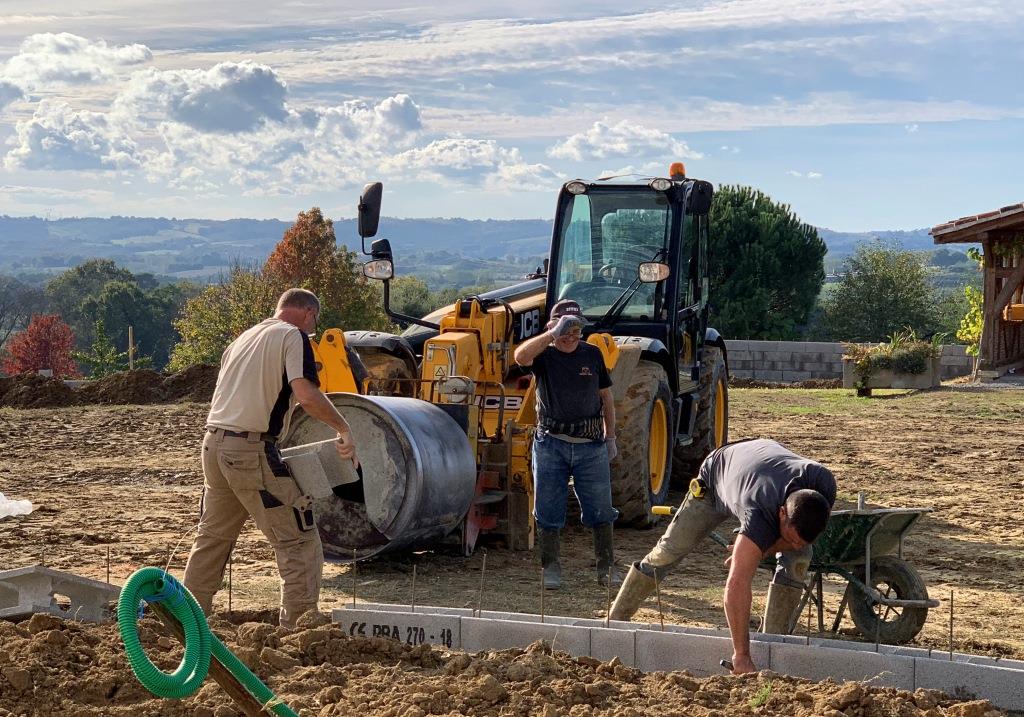

bordure 4

Octobre 2018

bordure 3

Octobre 2018

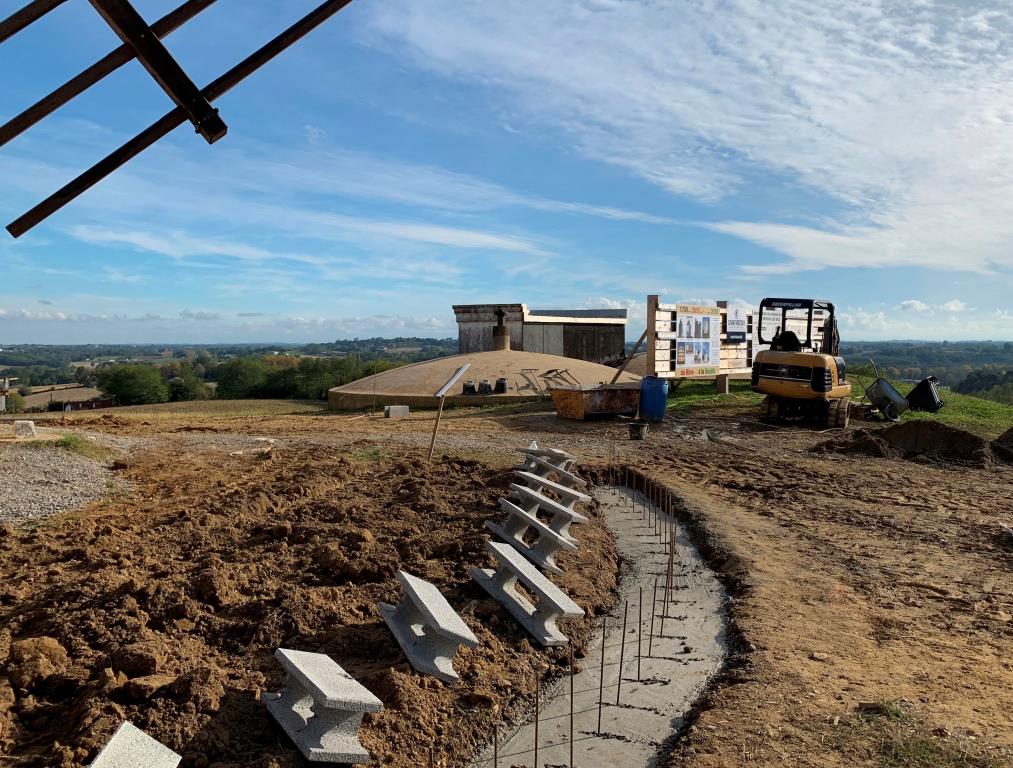

bordure 2

Octobre 2018

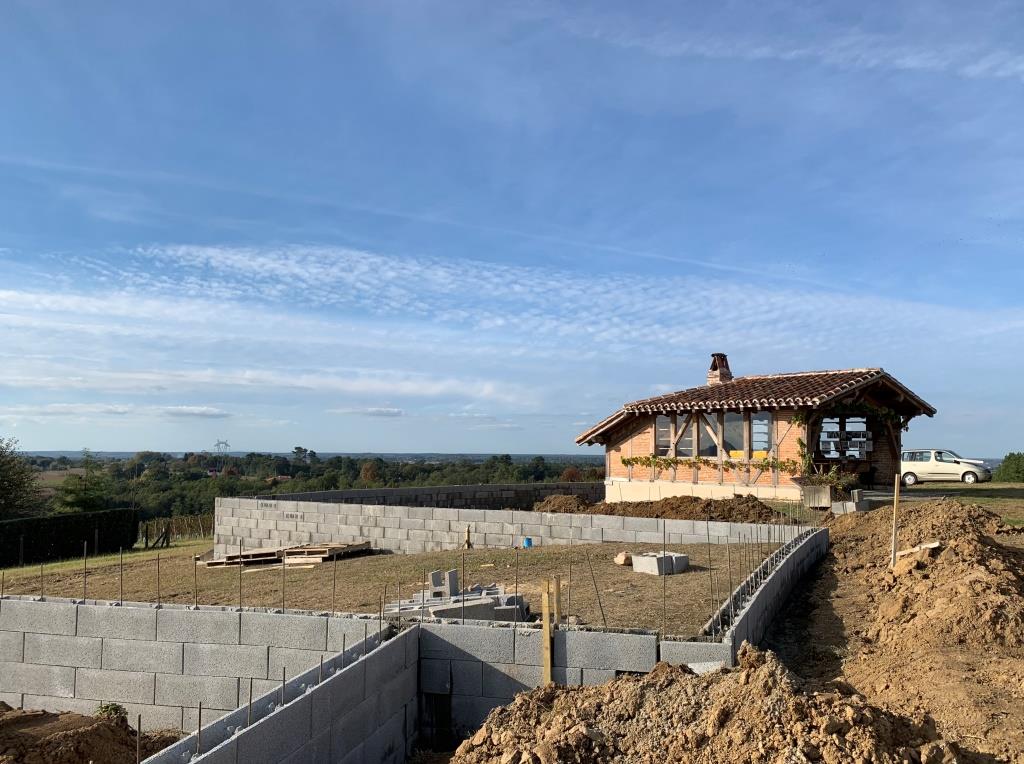

terrassmt 1

Octobre 2018

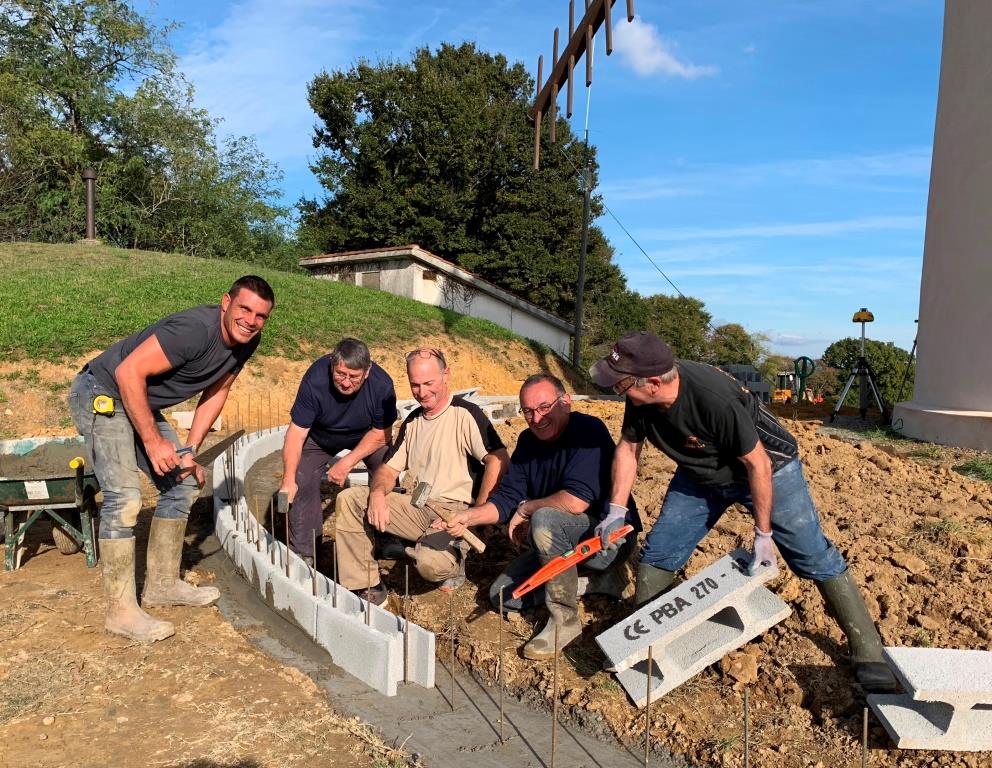

bordure 1

Octobre 2018

7 juillet 2018: Phase 8: Mise en place du toit et des ailes!

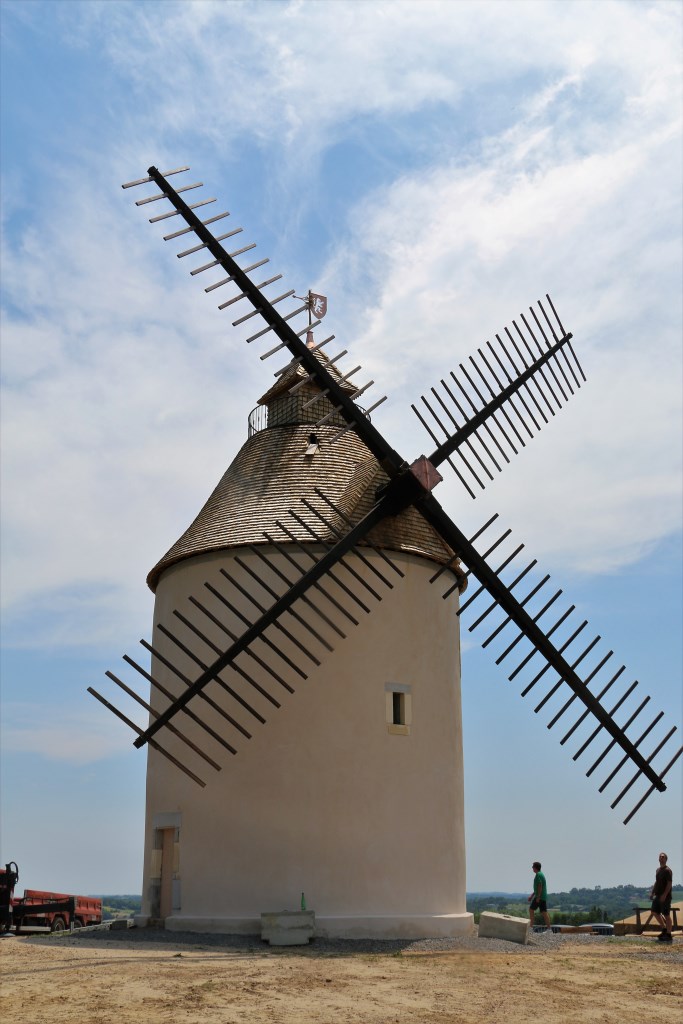

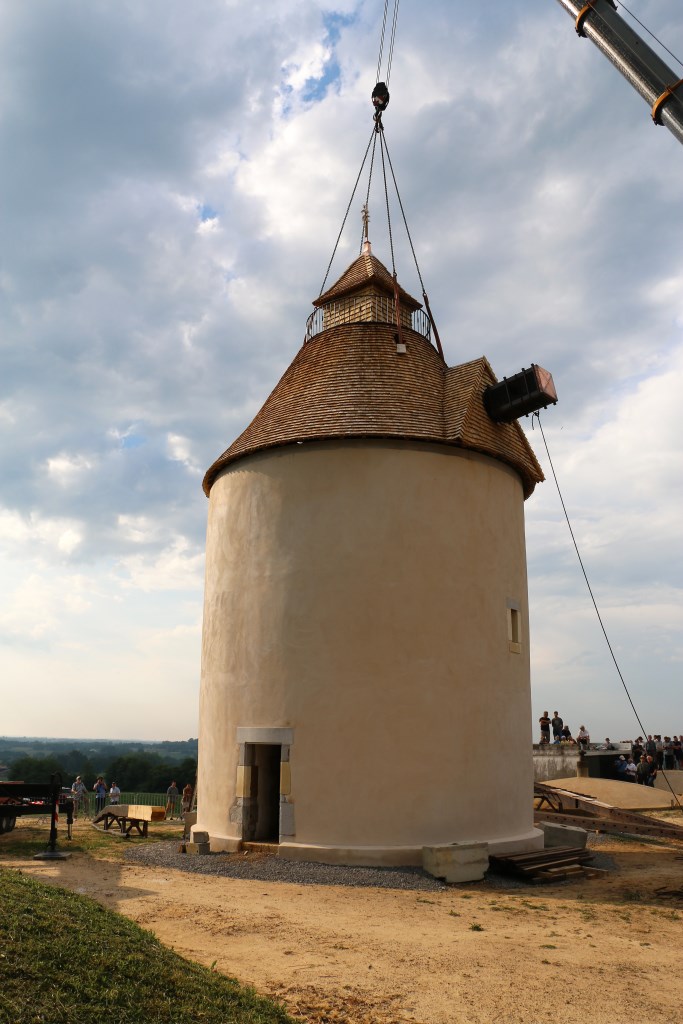

IMG_8004

IMG_8085

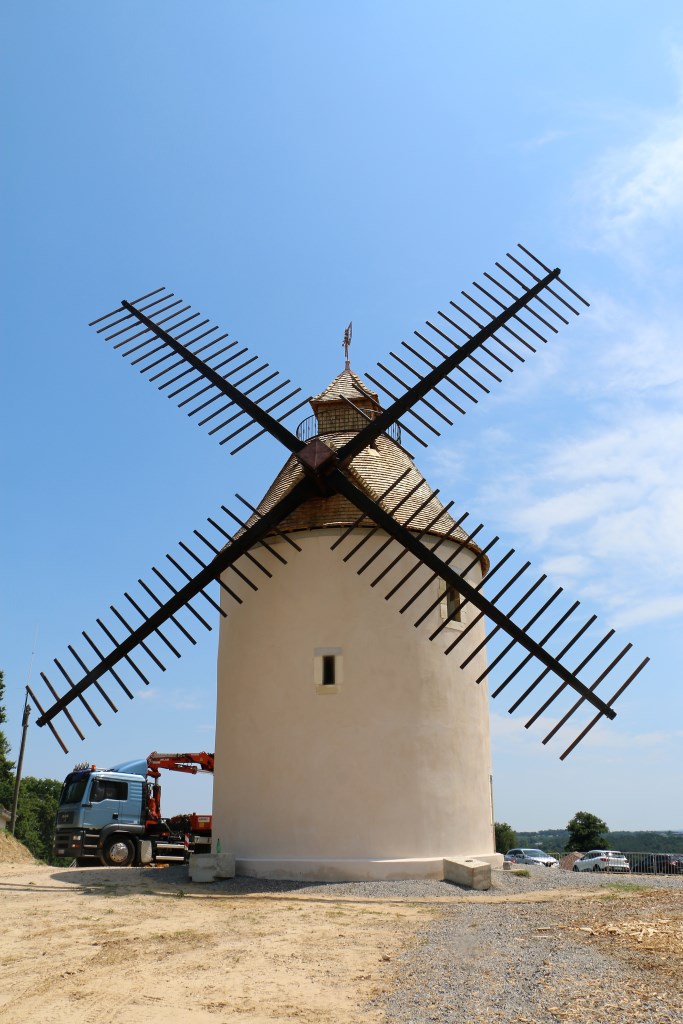

IMG_8083

IMG_8082

IMG_8075

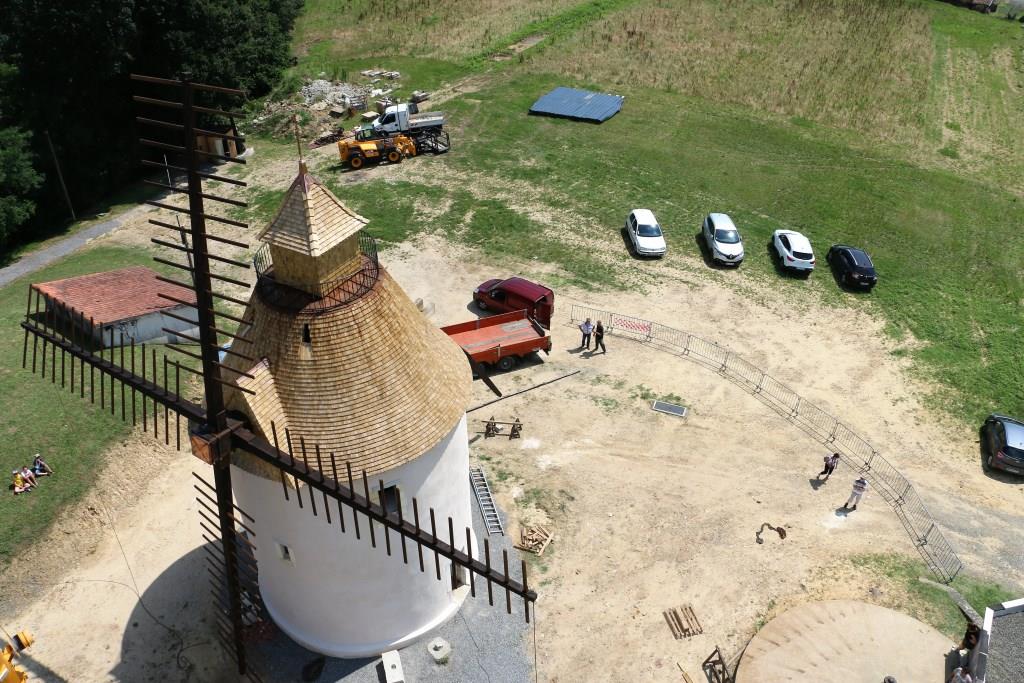

IMG_8049

2018

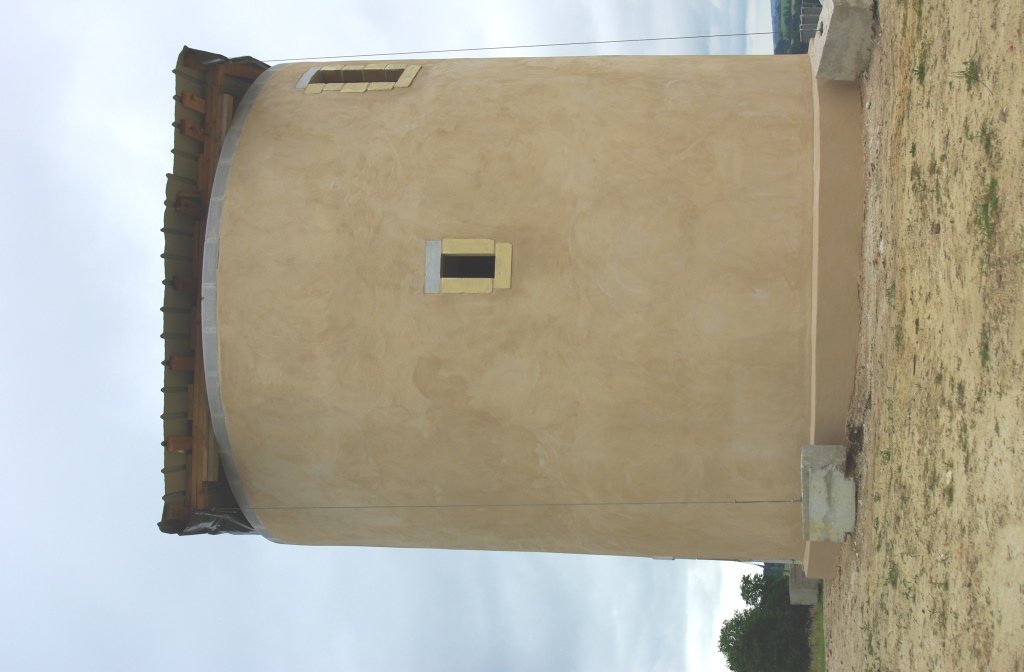

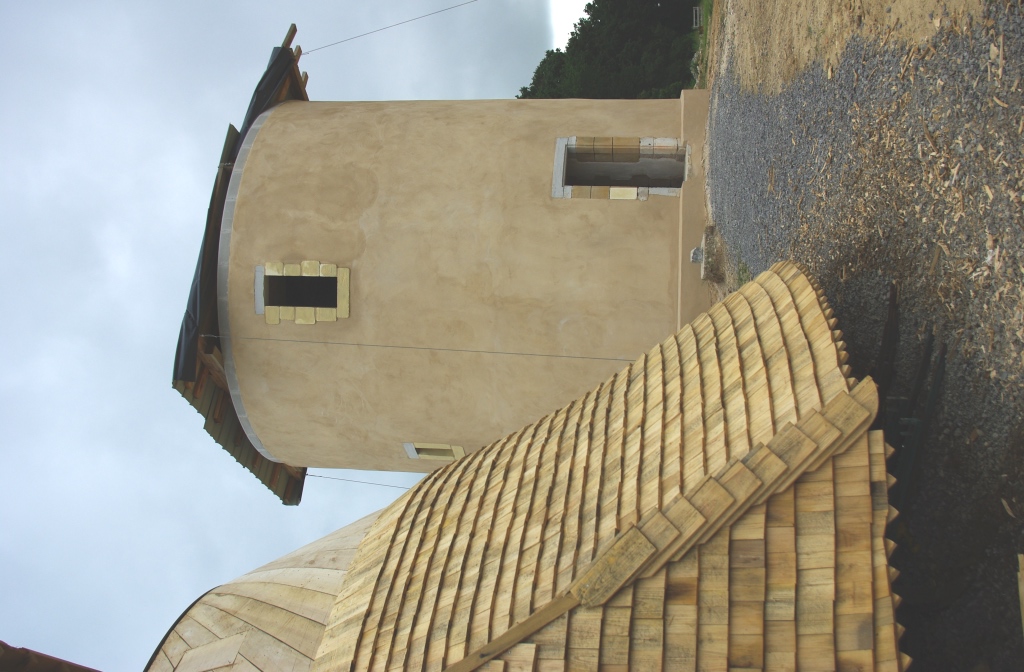

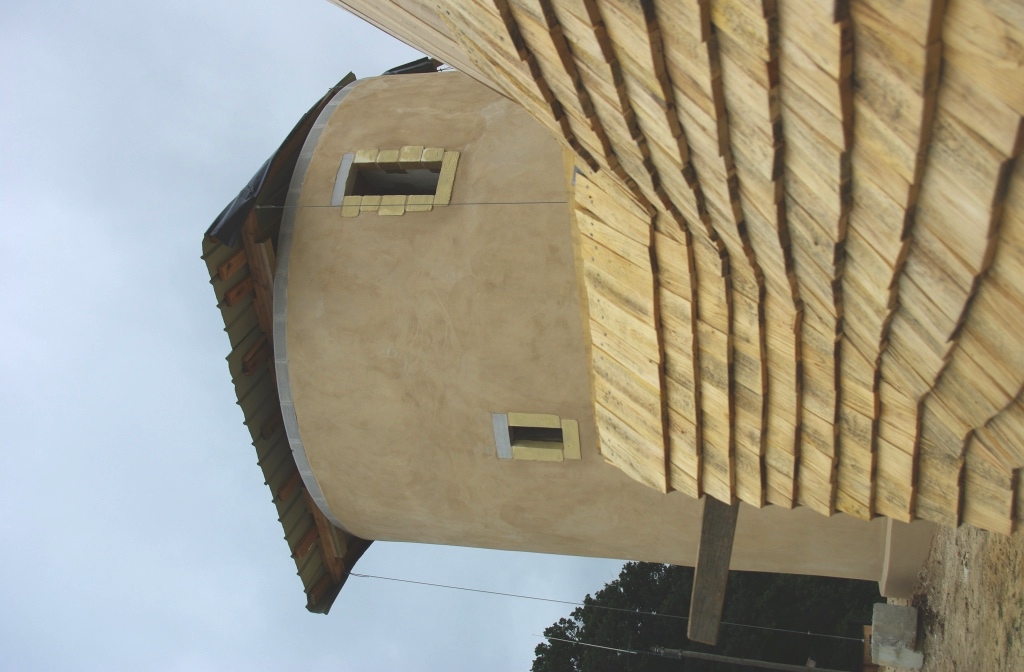

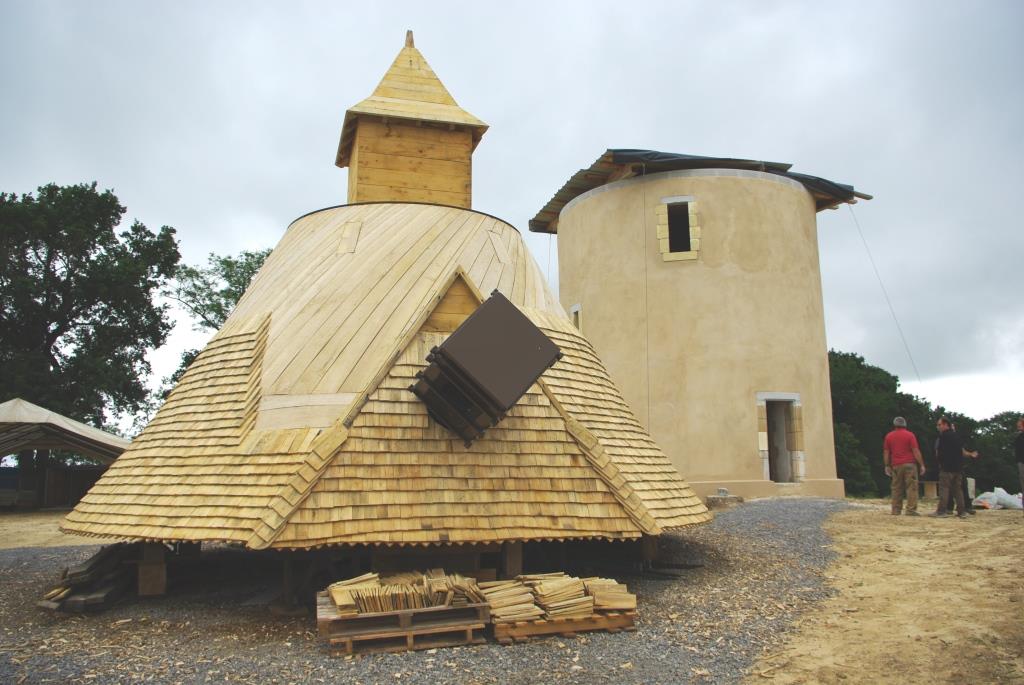

15 Juin 2018 : Phase 7: Couche d’enduit de finition (Entreprise CORREIA)

IMGP0463IMGP0464IMGP0465IMGP0467

Mai-Juin 2018 : Phase 6: AMÉNAGEMENTS EXTÉRIEURS.(“COP DE MAN”)

Ce diaporama nécessite JavaScript.

Présentation1

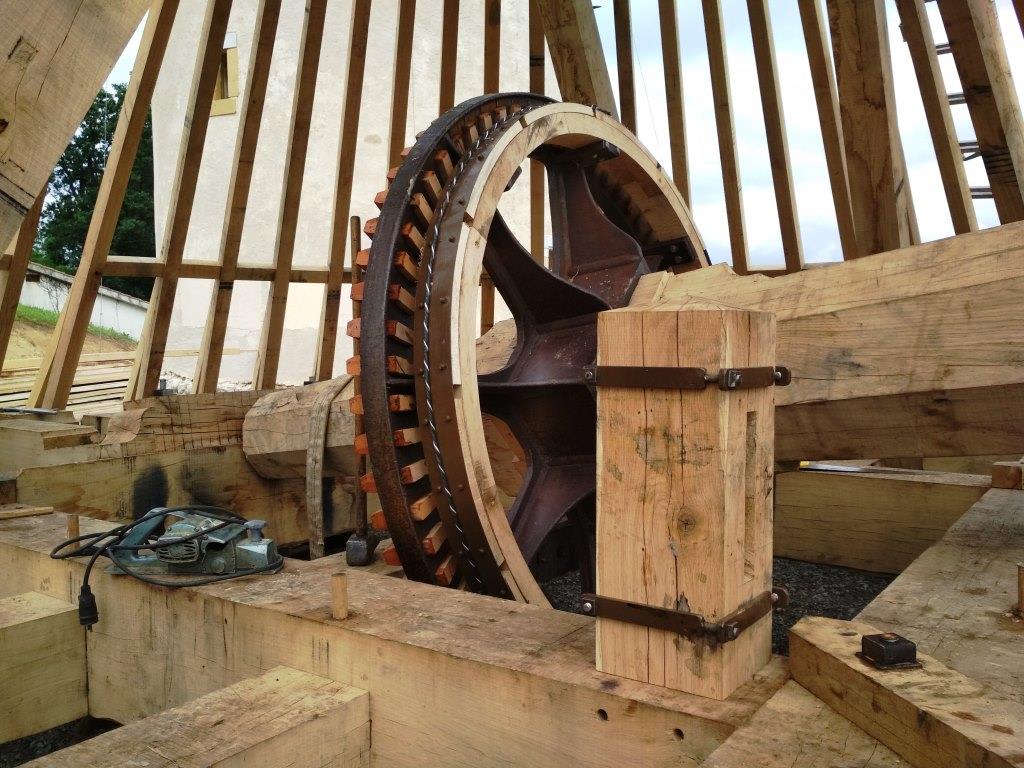

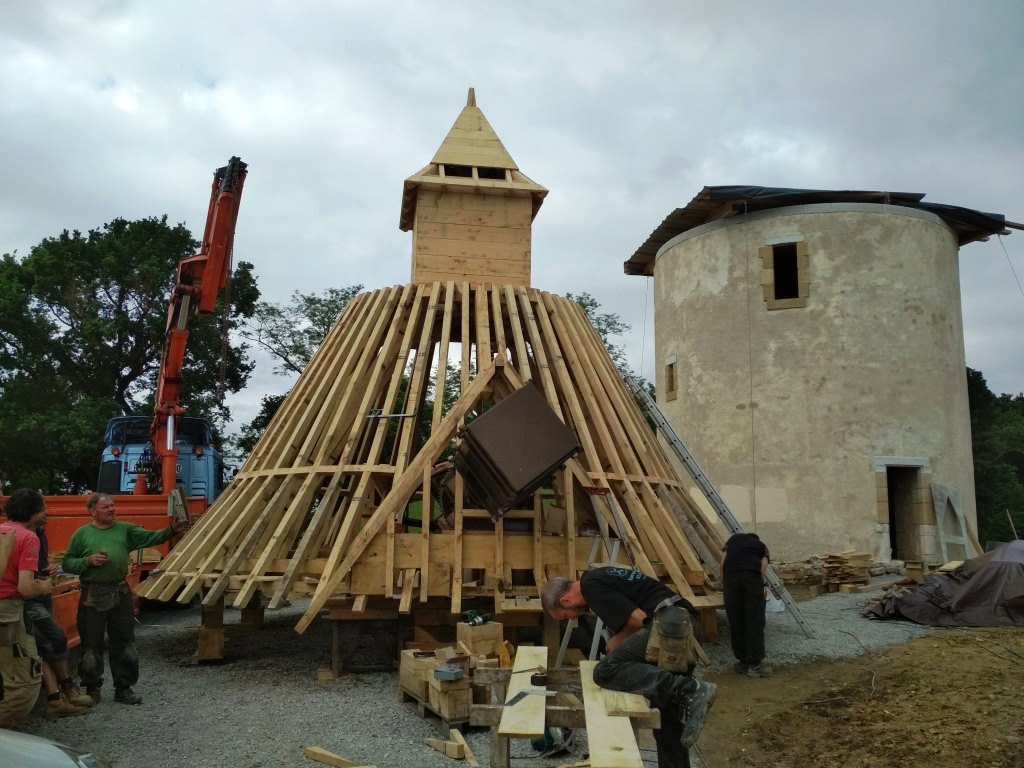

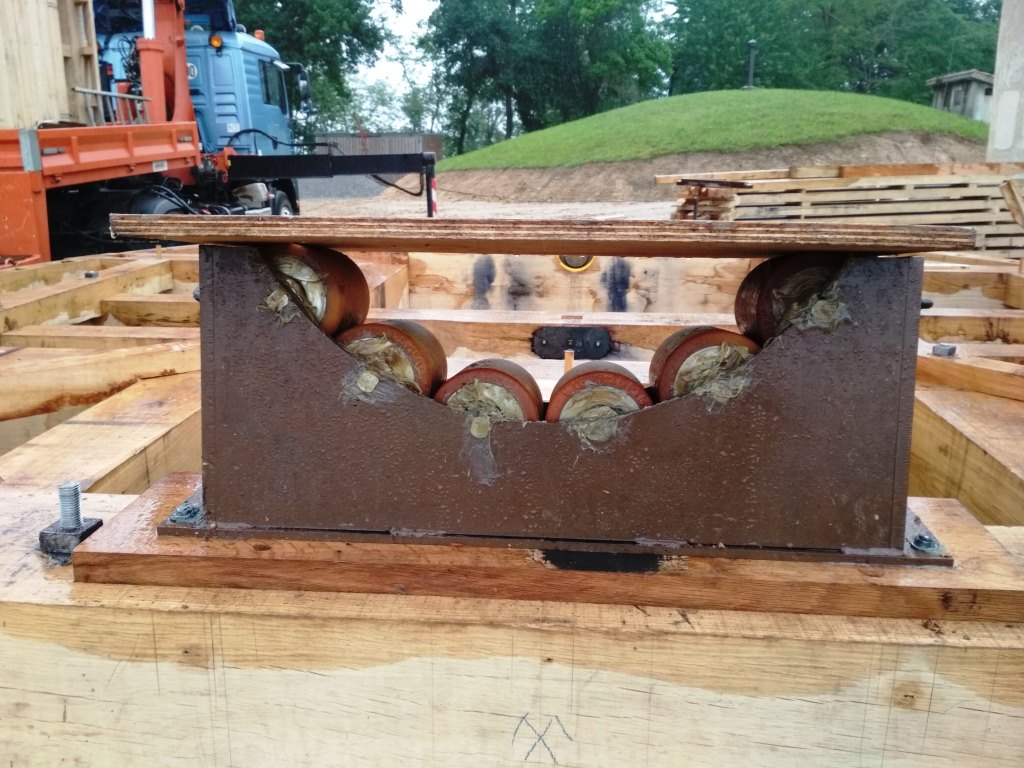

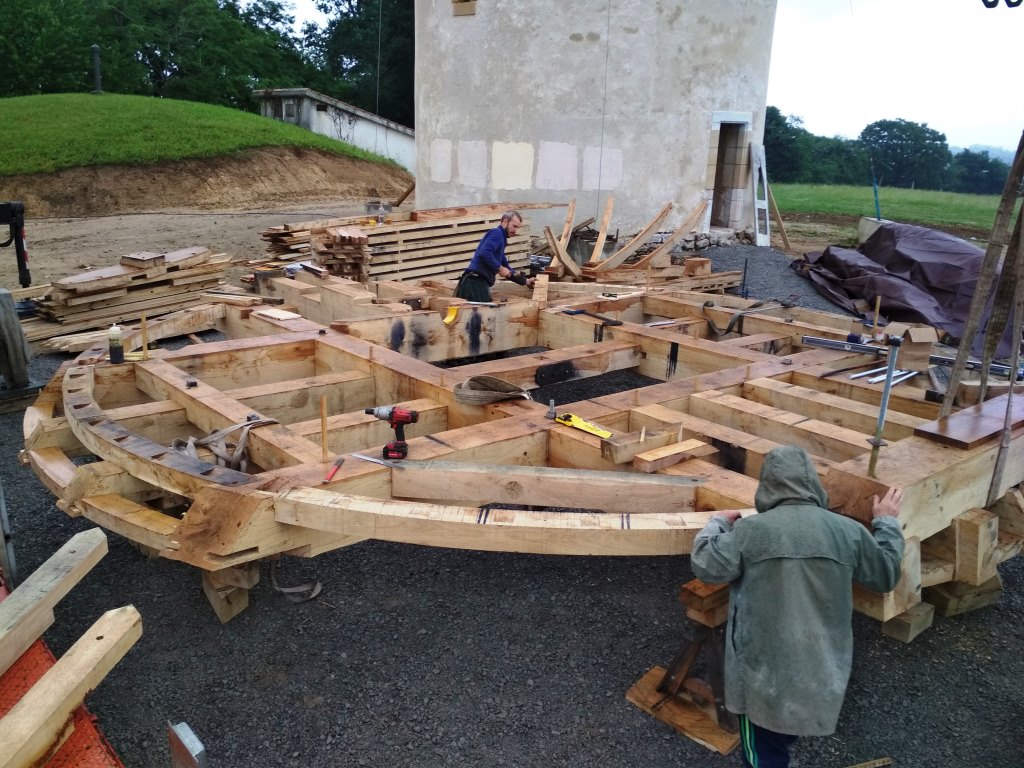

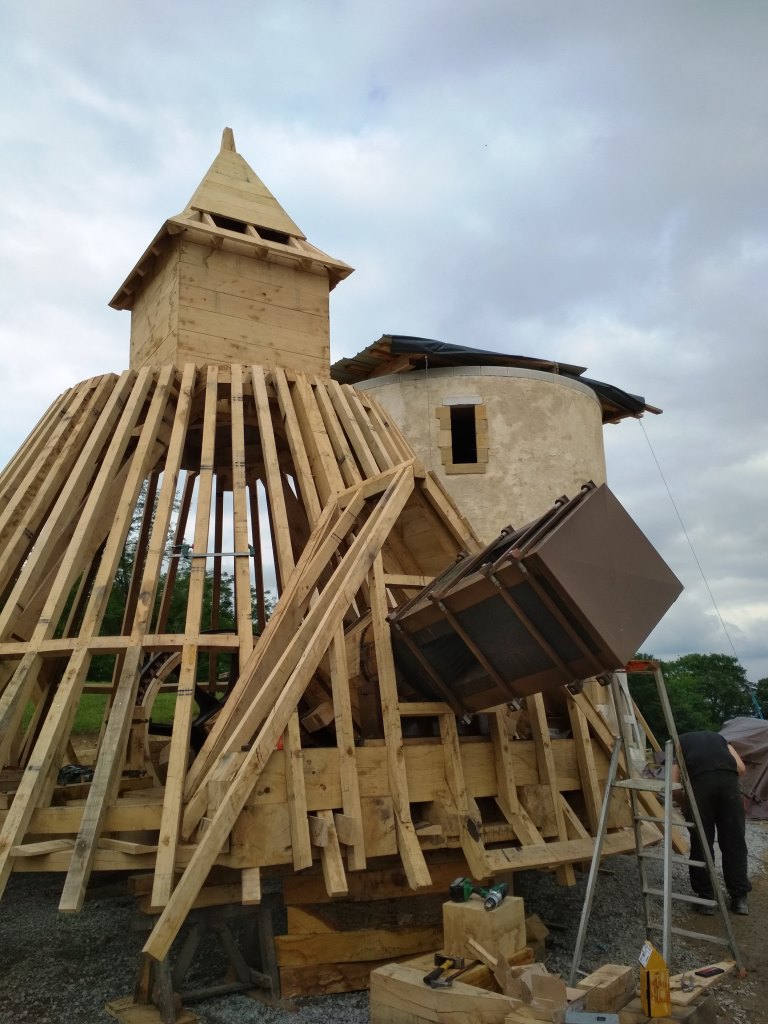

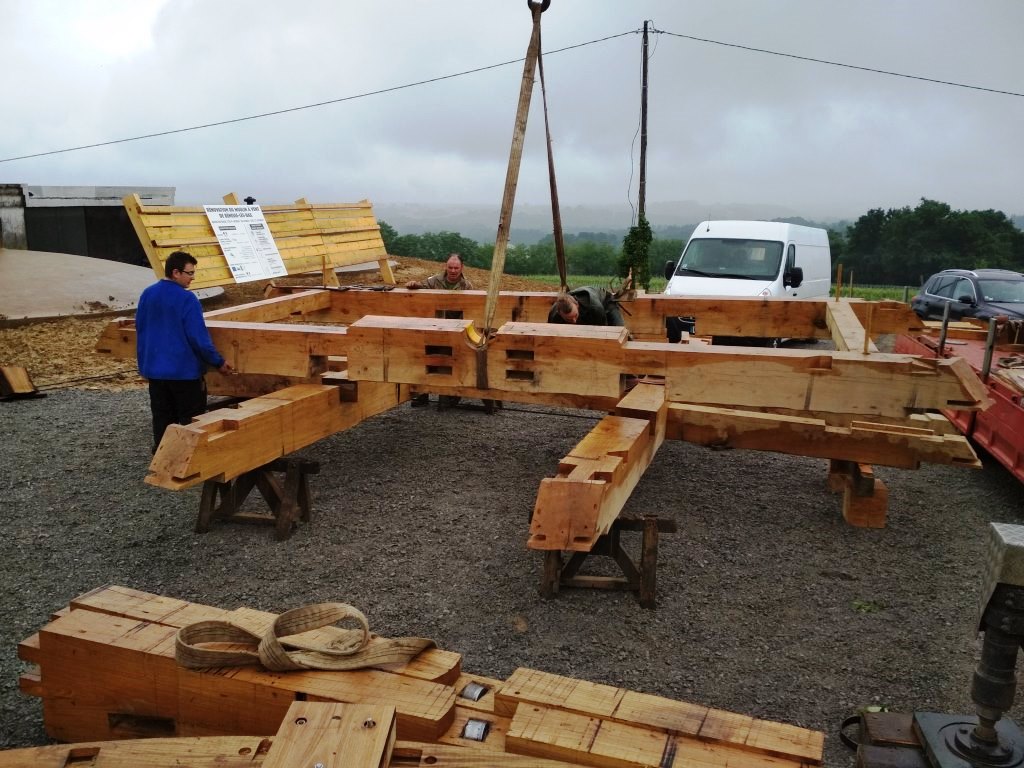

Mai-Juin 2018 : Phase 5: PRÉPARATION, ARRIVÉE ET MONTAGE sur site de la machinerie et toiture (Entreprise CROIX)

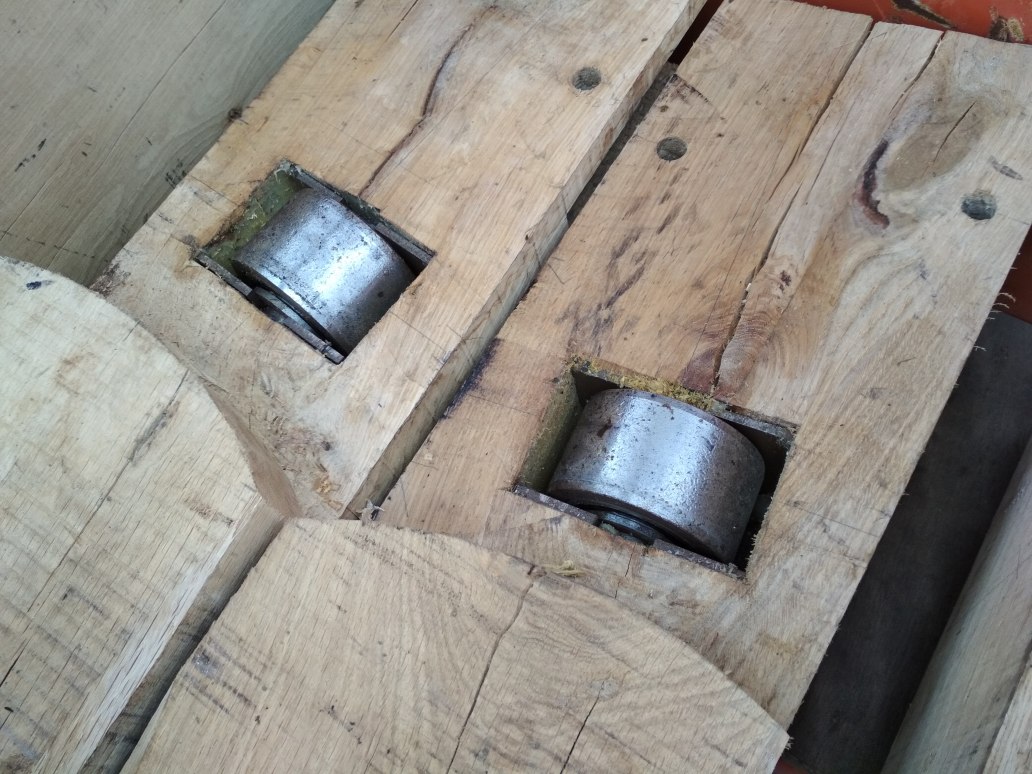

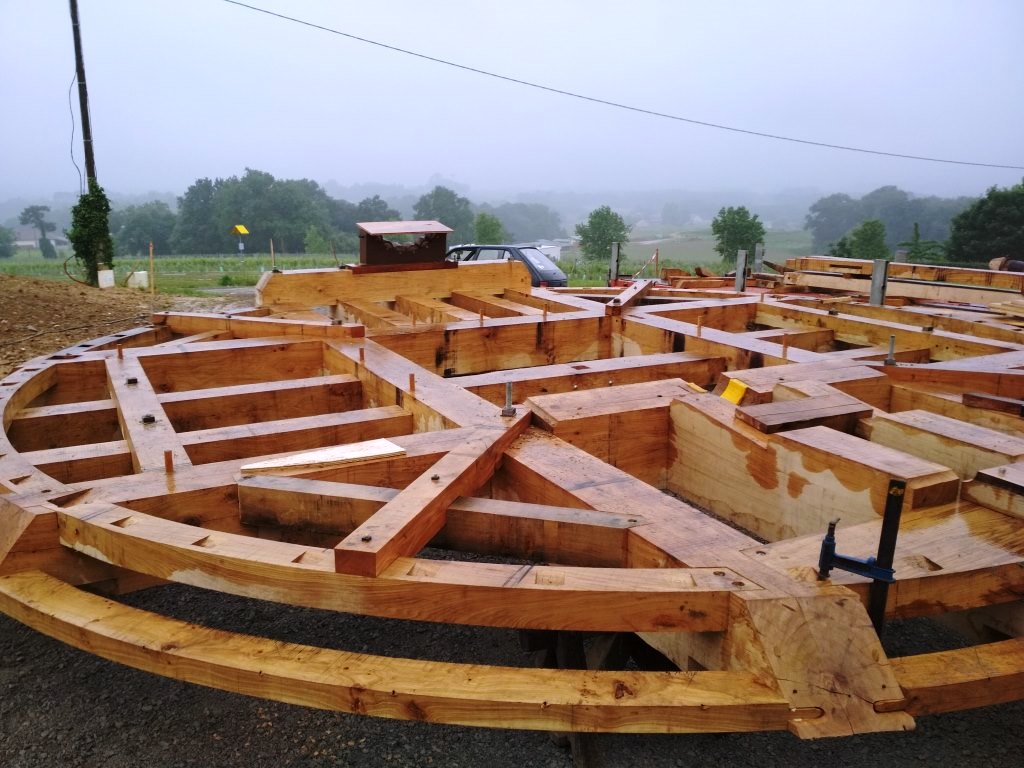

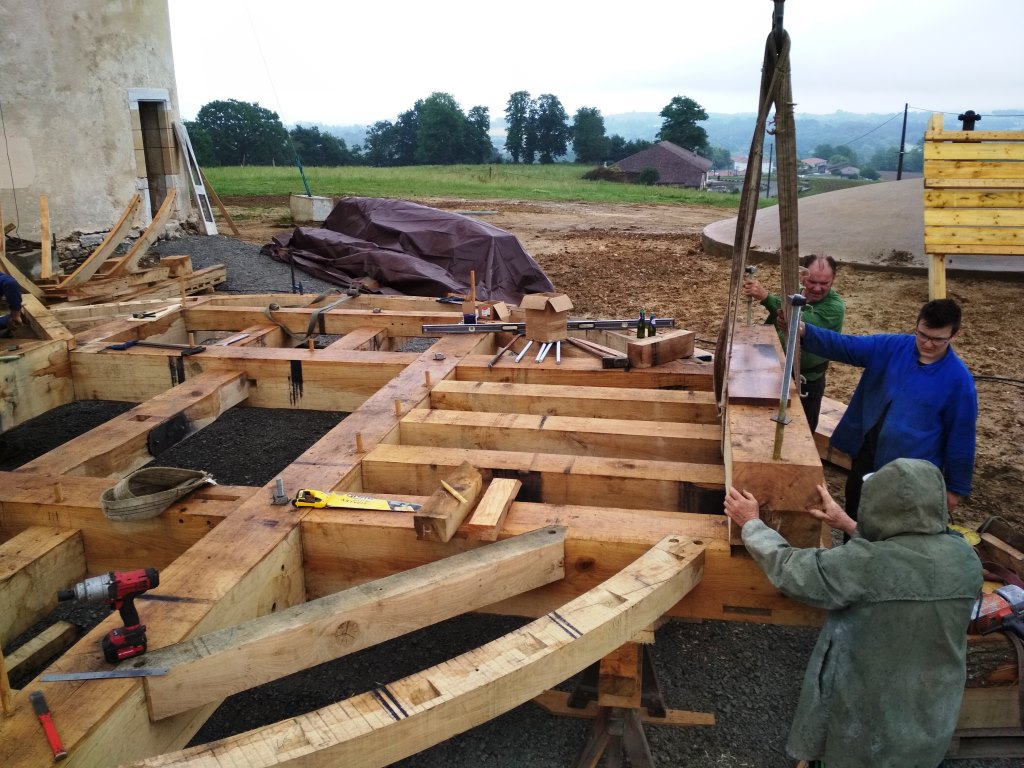

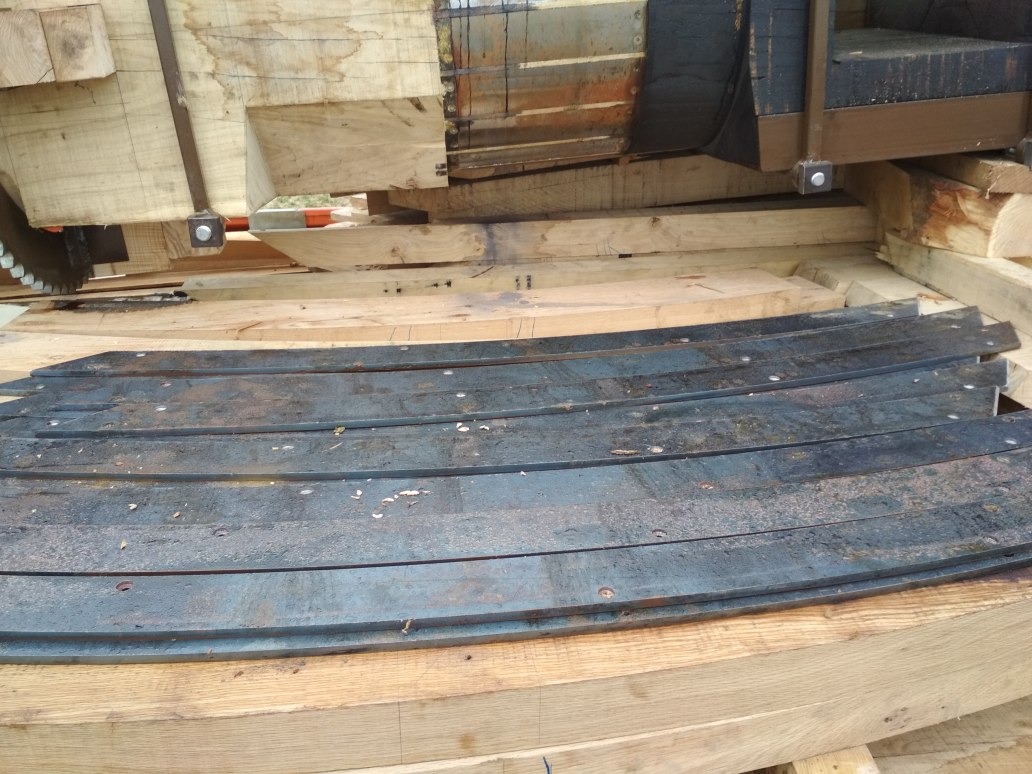

IMG_20180528_145752IMG_20180528_171341IMG_20180528_171349IMG_20180528_192831IMG_20180528_131108IMG_20180528_131120IMG_20180528_192816

IMG_20180529_180232IMG_20180529_180246IMG_20180529_180439

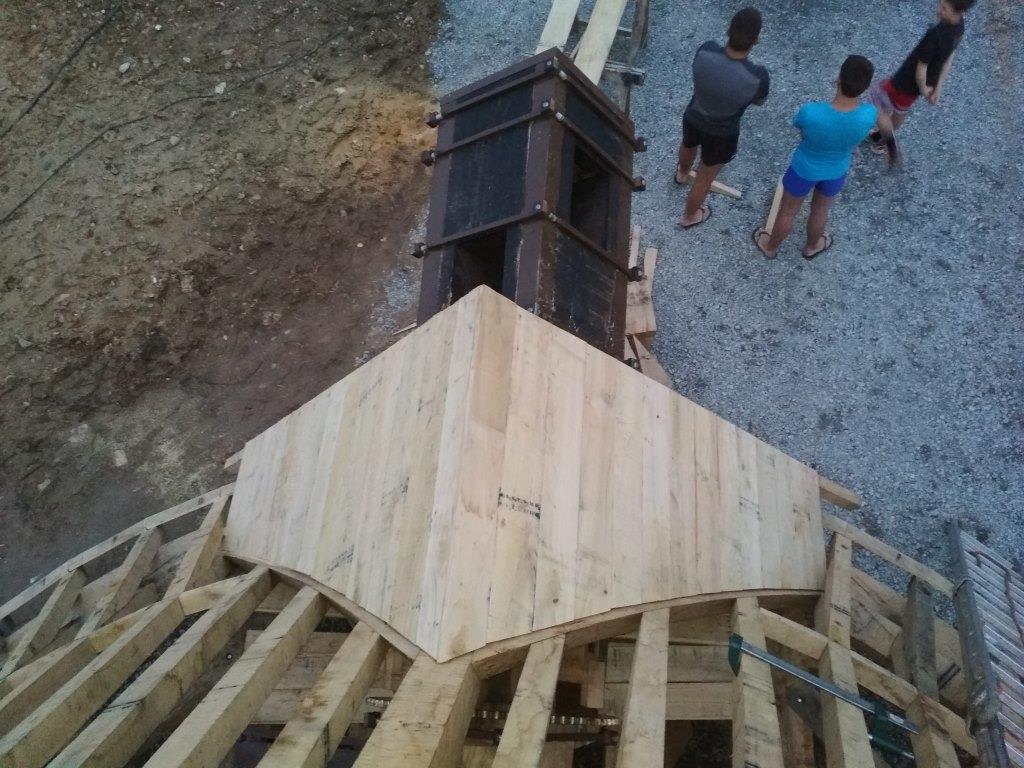

toitIMG_20180529_214718

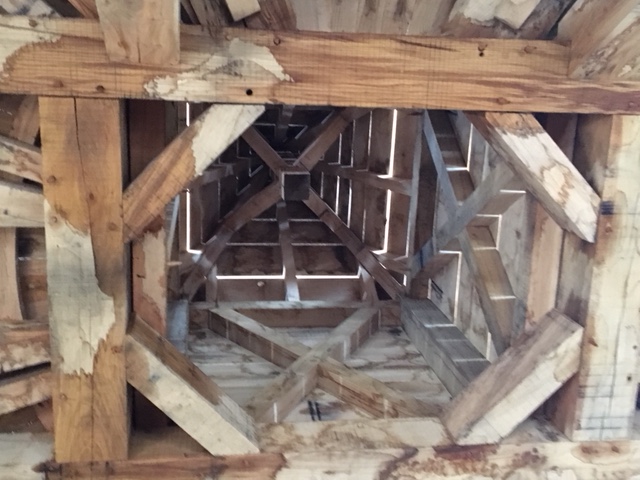

IMG_7036

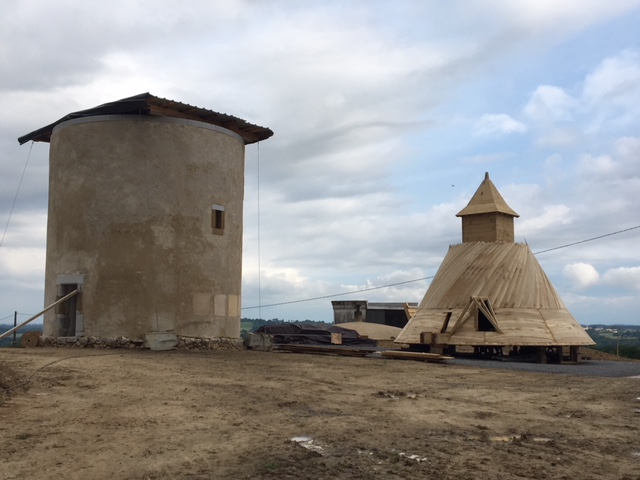

IMG_7034

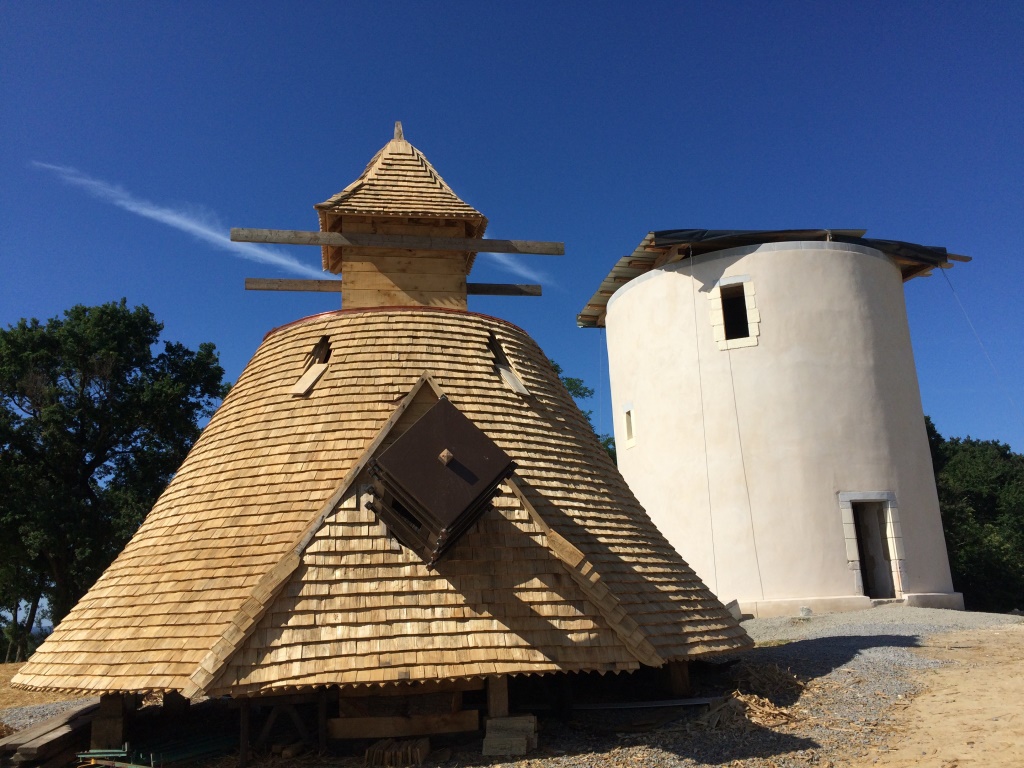

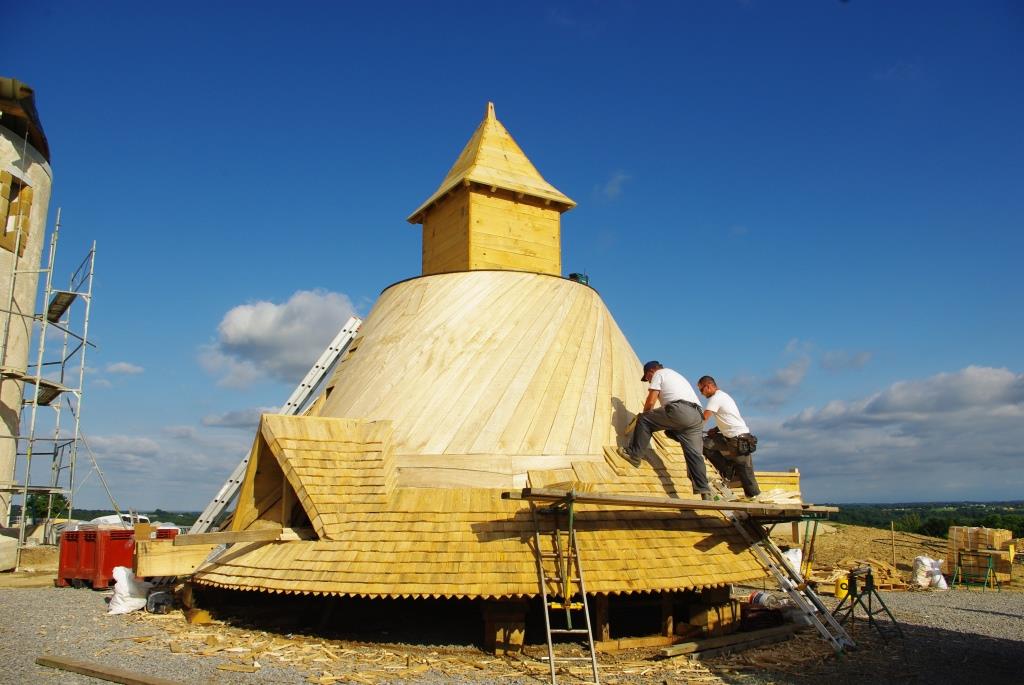

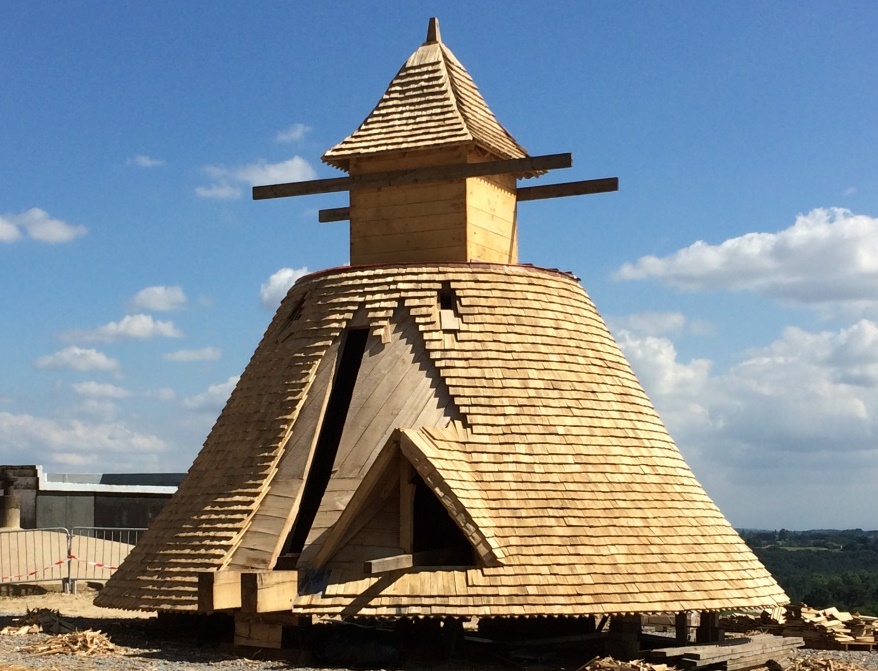

IMGP0387IMGP0412DSC_0560IMG_3853

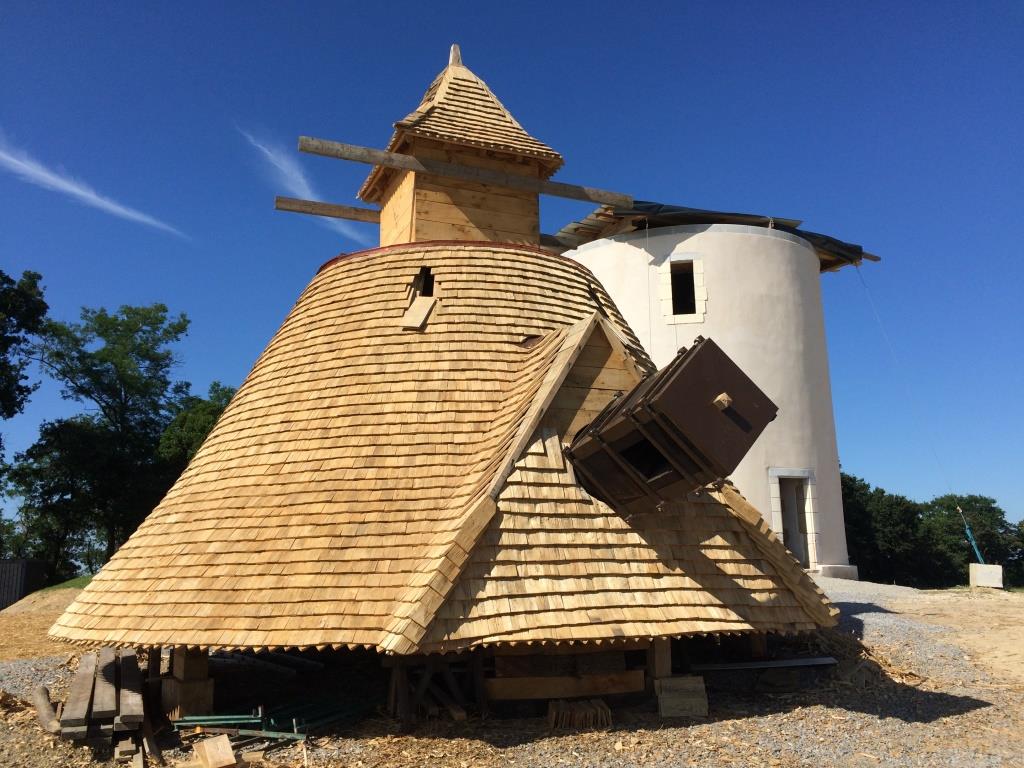

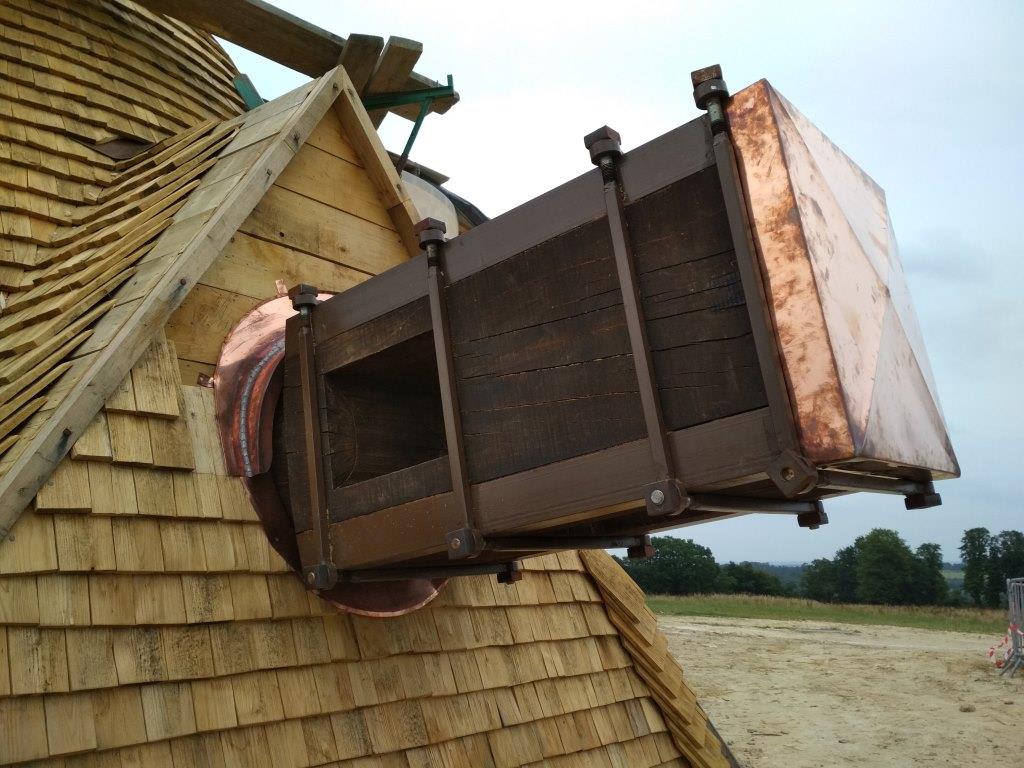

IMG_3856IMG_3855IMG_20180627_192934

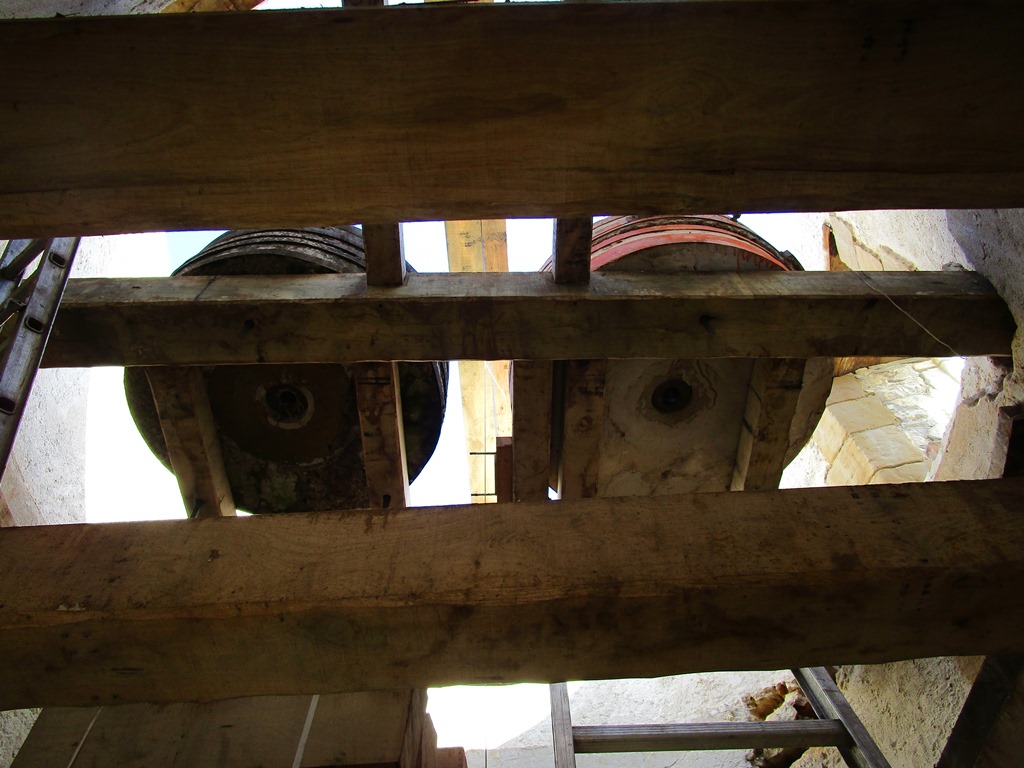

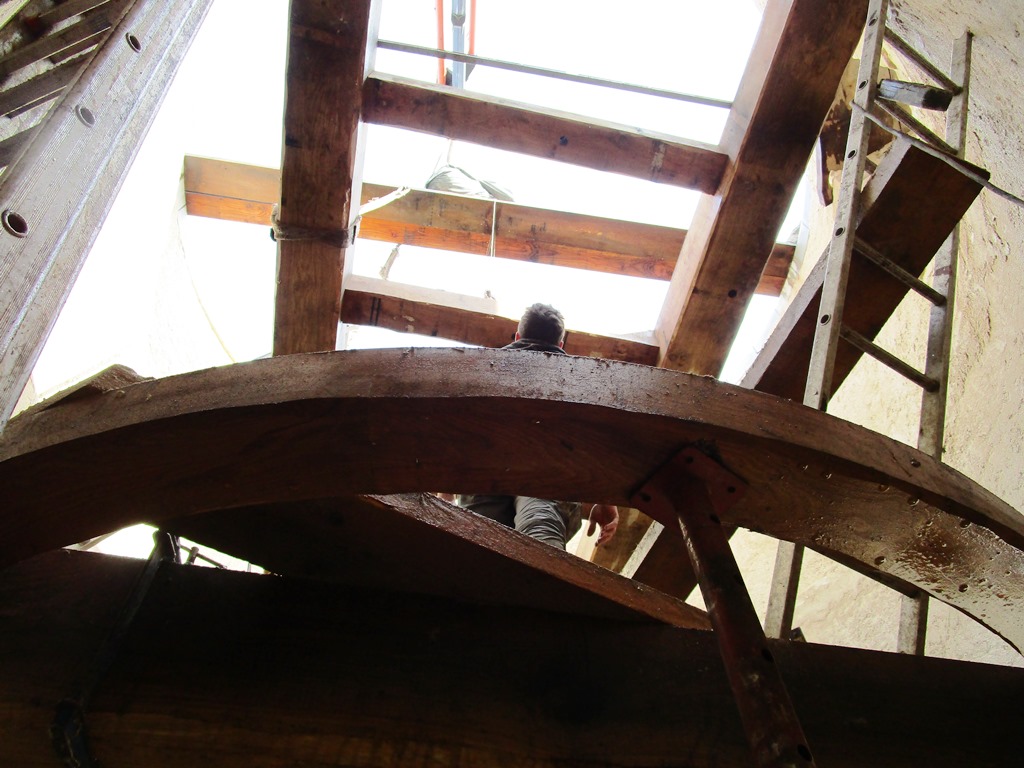

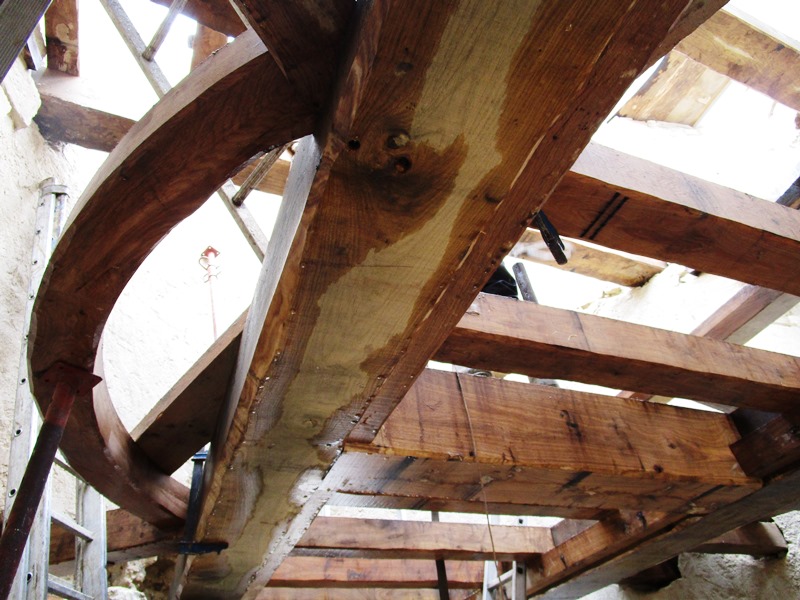

Février 2018 : Phase 4: Pose des escaliers et planchers (Entreprise CROIX) avec incorporation des 2 paires de meules.

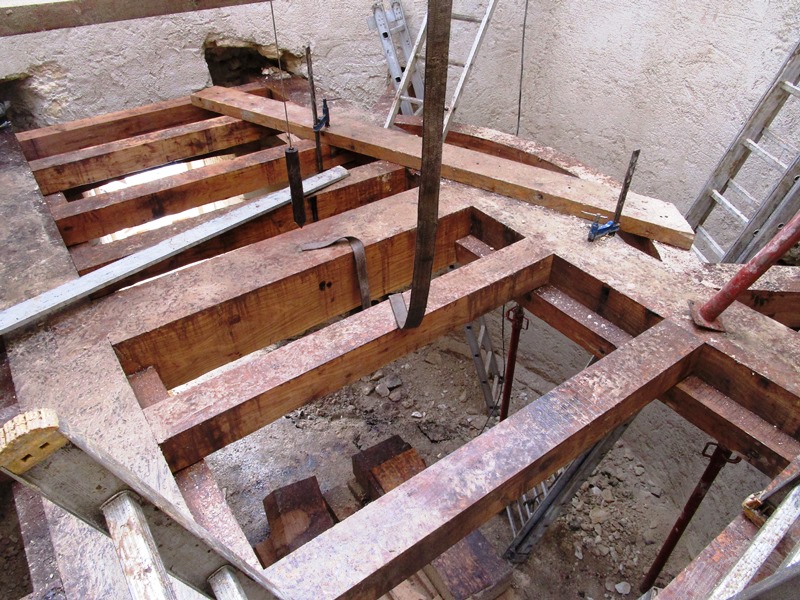

img_0280.jpgIMG_0292IMG_0290IMG_0288

IMG_0301

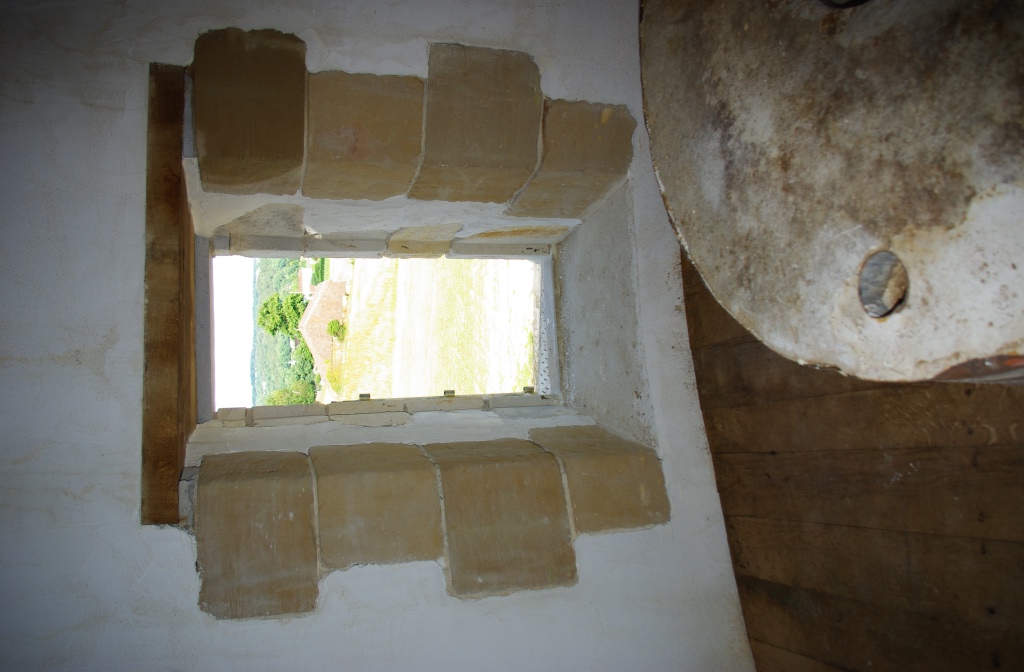

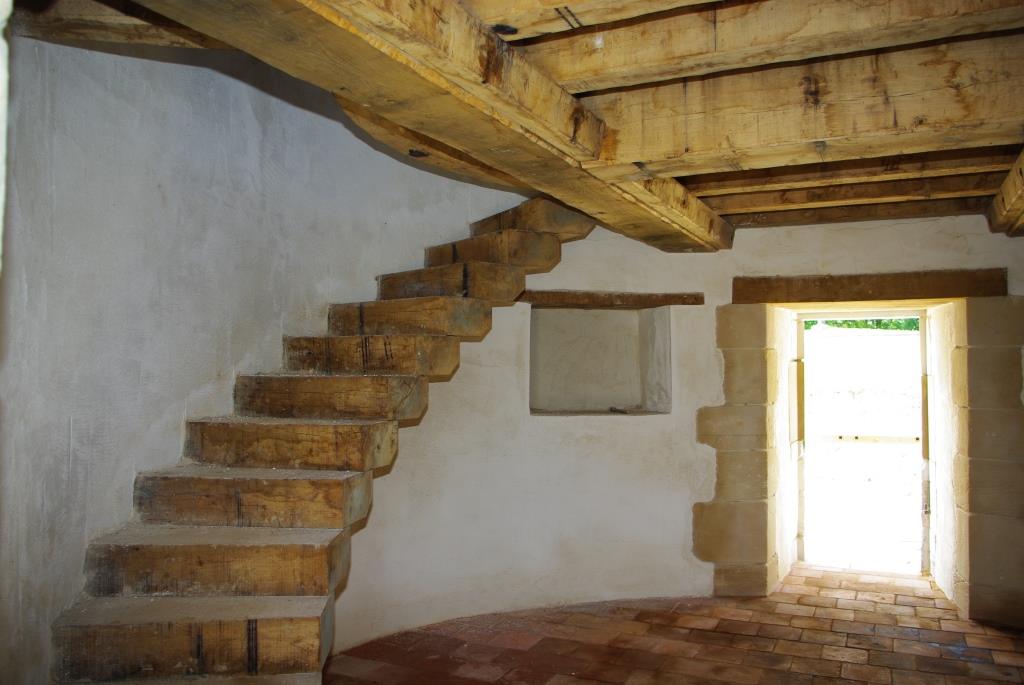

IMGP0371IMGP0374

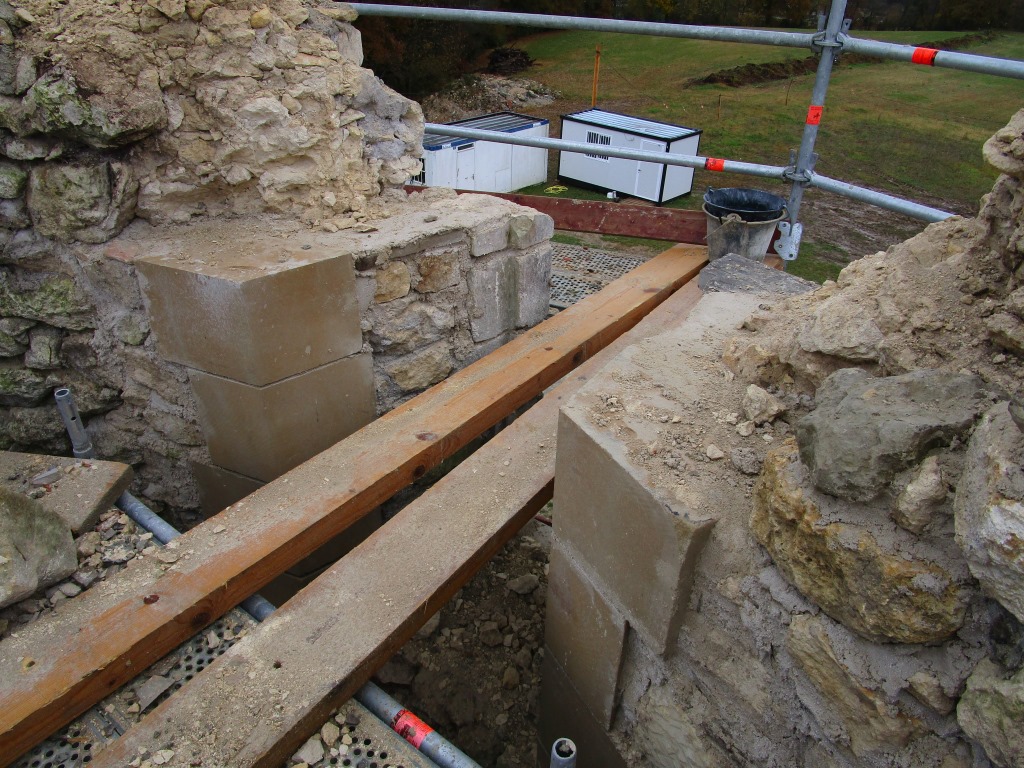

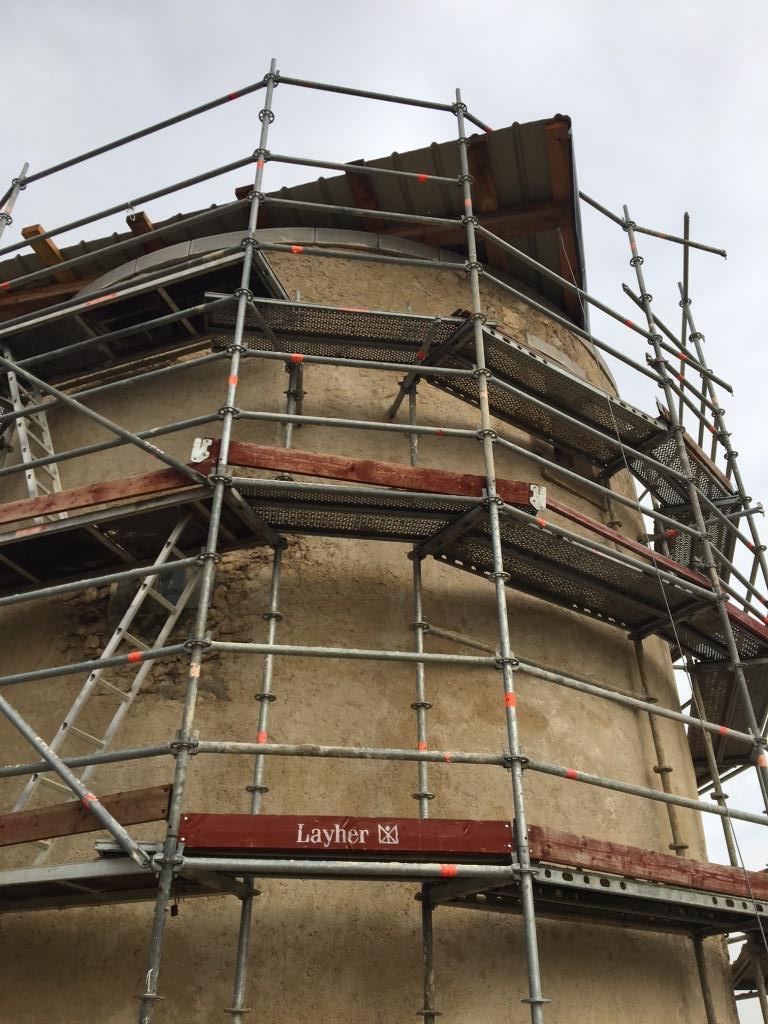

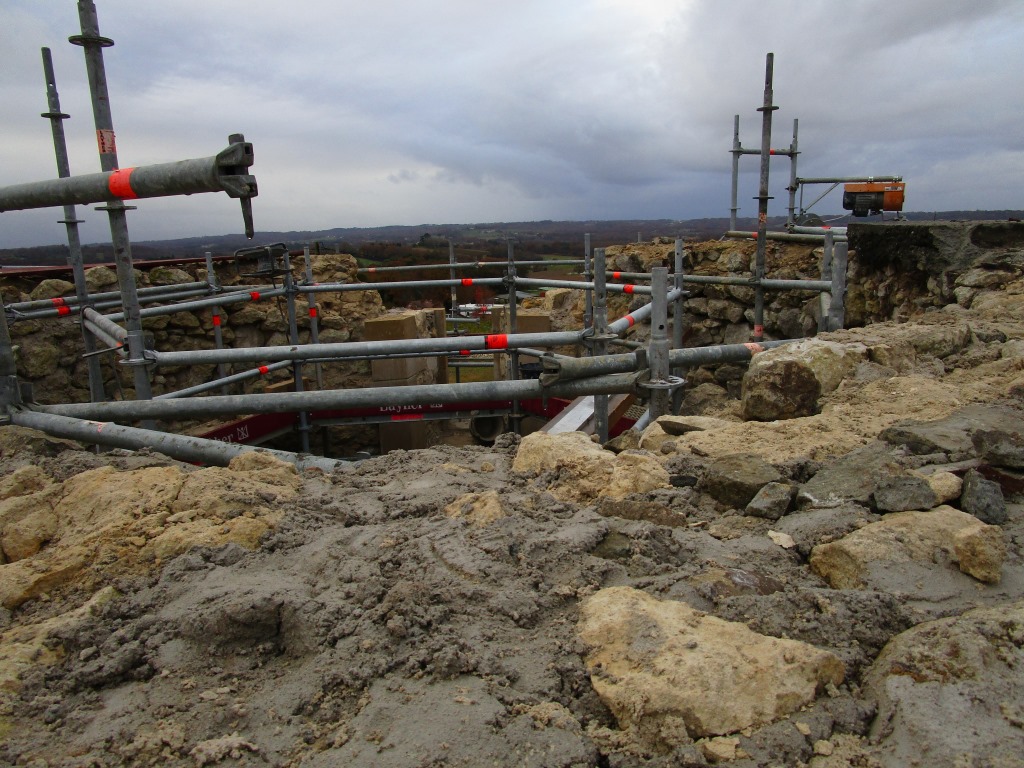

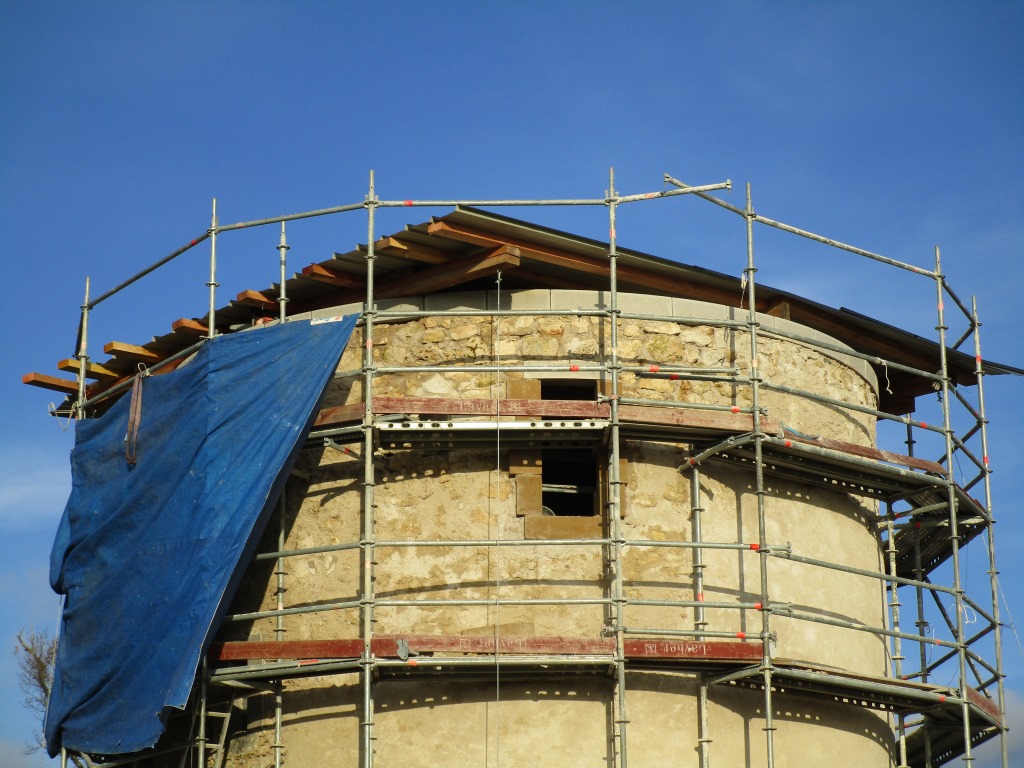

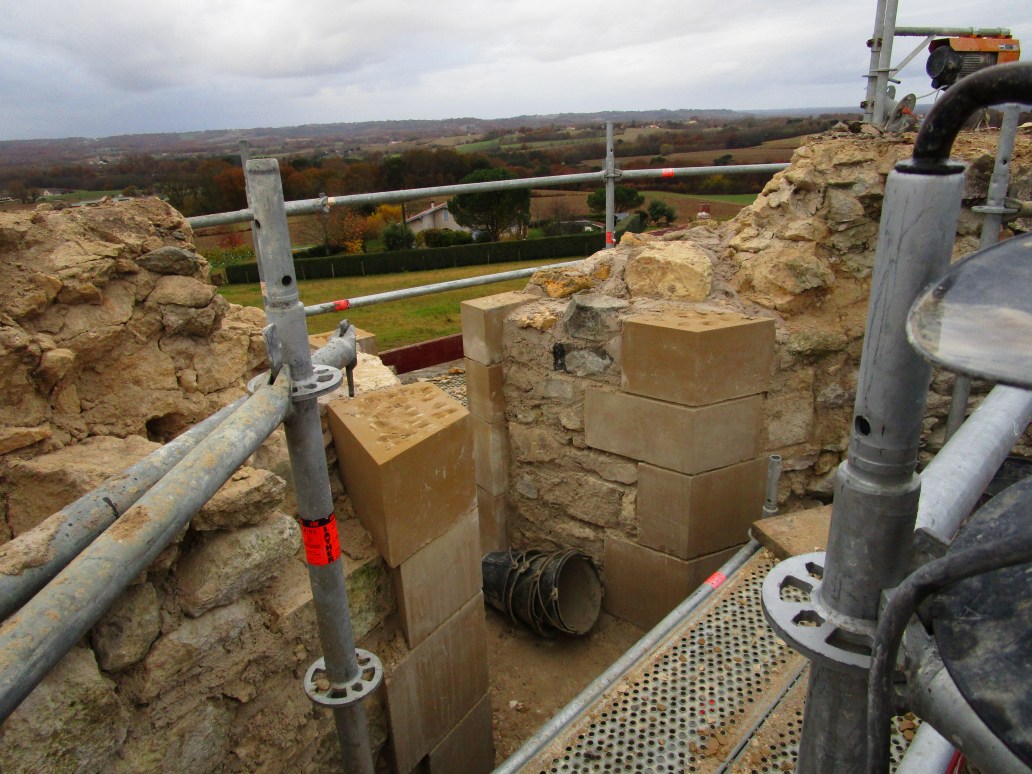

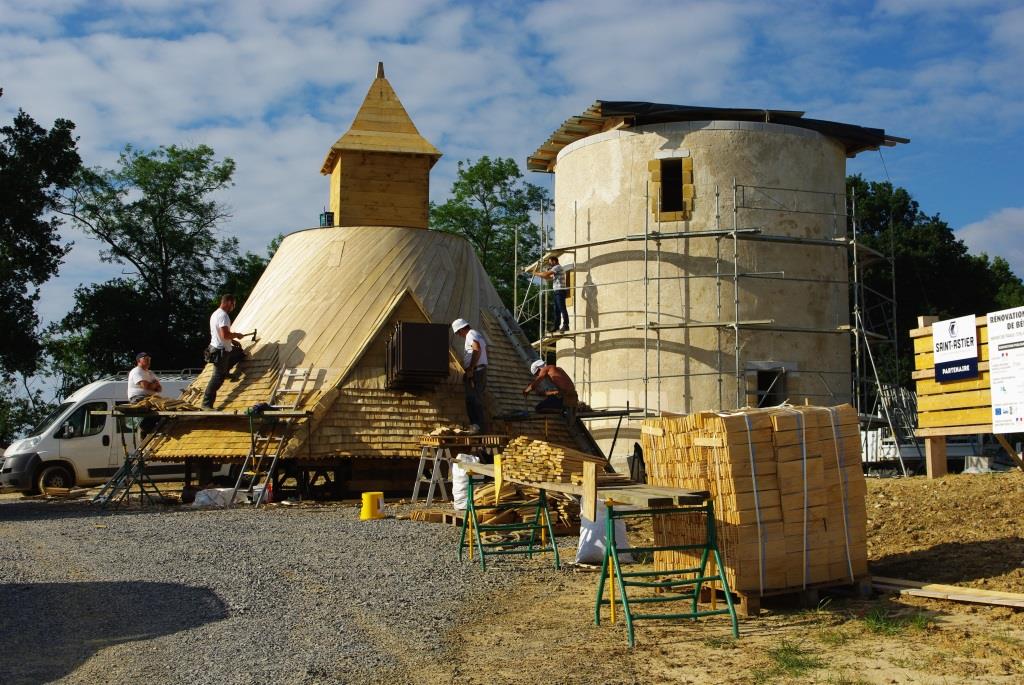

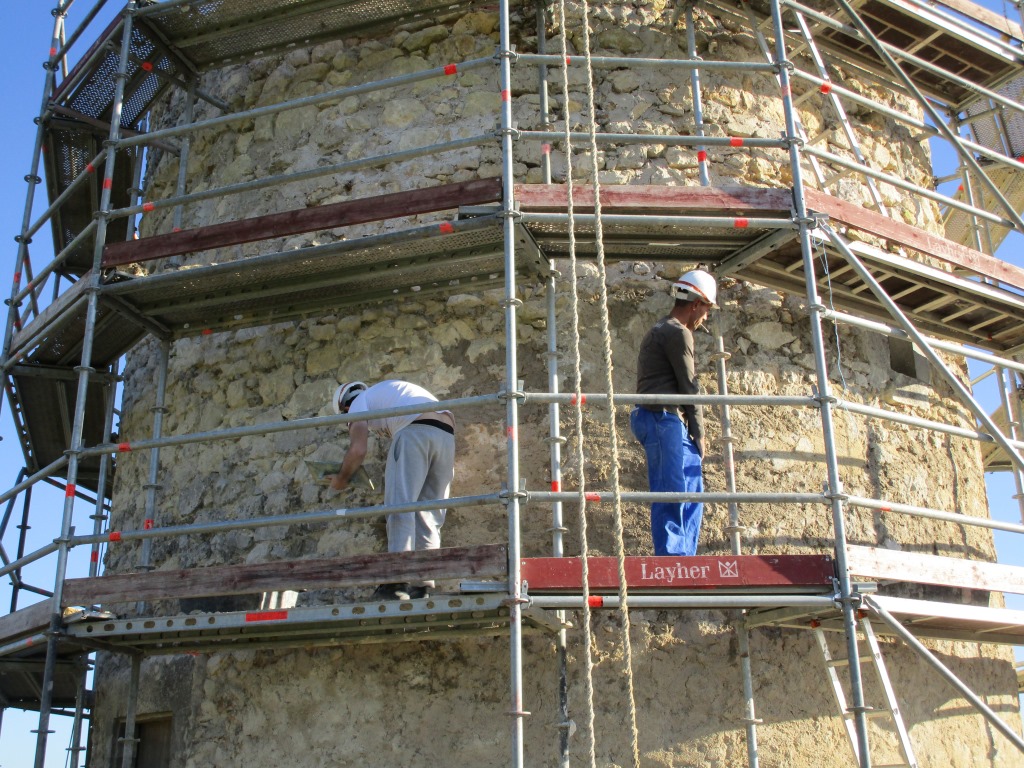

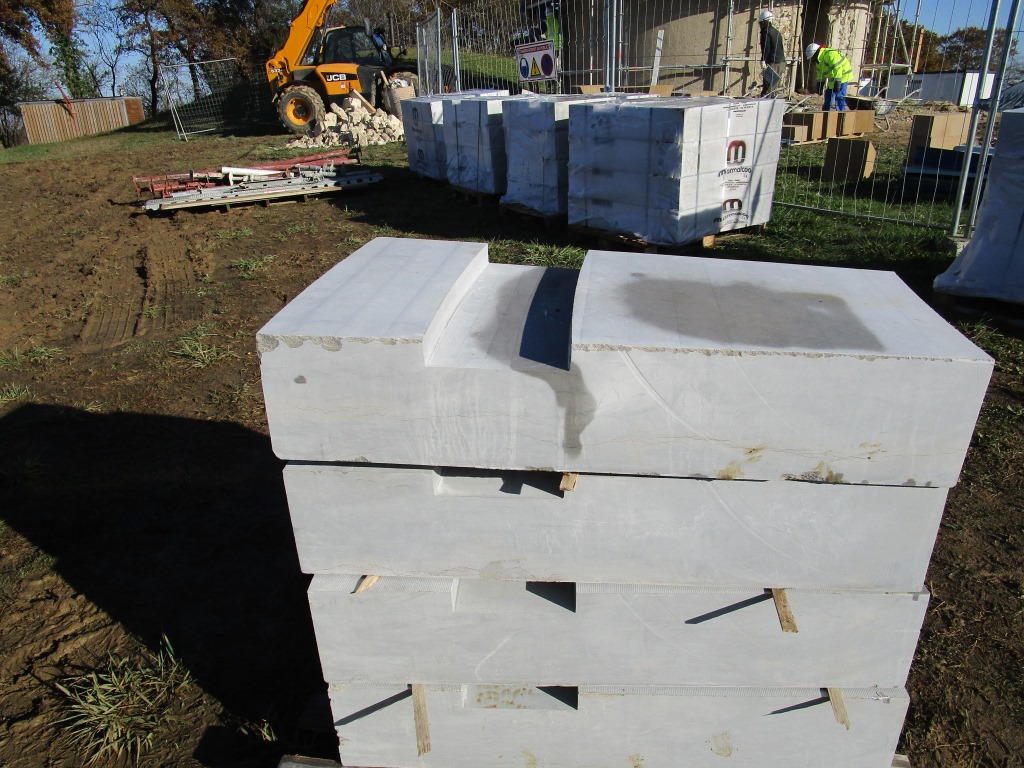

Septembre 2017 – Mars 2018: Phase 3: Remplacement des pierres des ouvertures et du couronnement et carrelage (Entreprise Maçonnerie SGRP) et Consolidation de la tour ainsi que Réalisation des enduits primaires (Chantier Formation Nouvelle Chance (AFPA)).

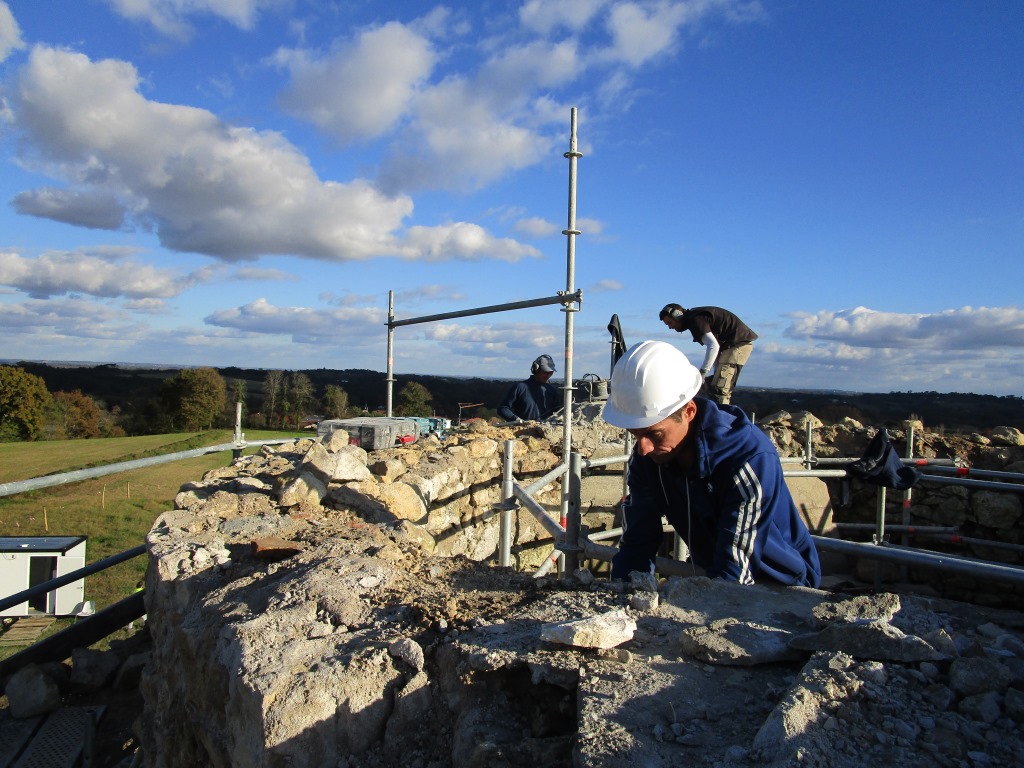

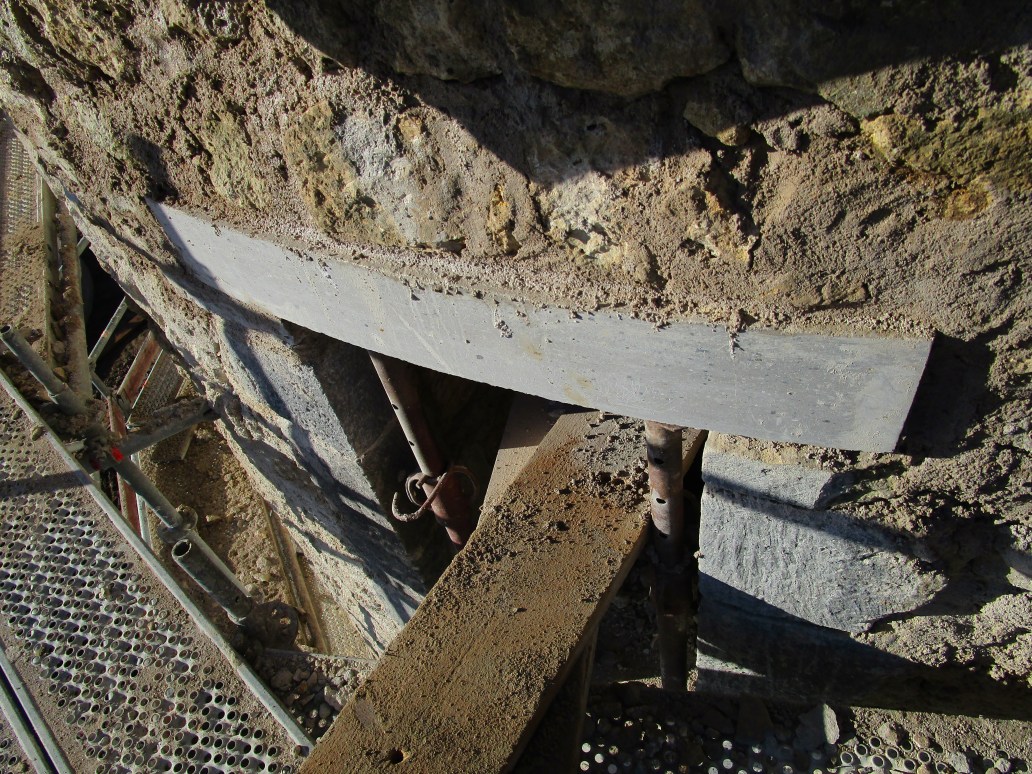

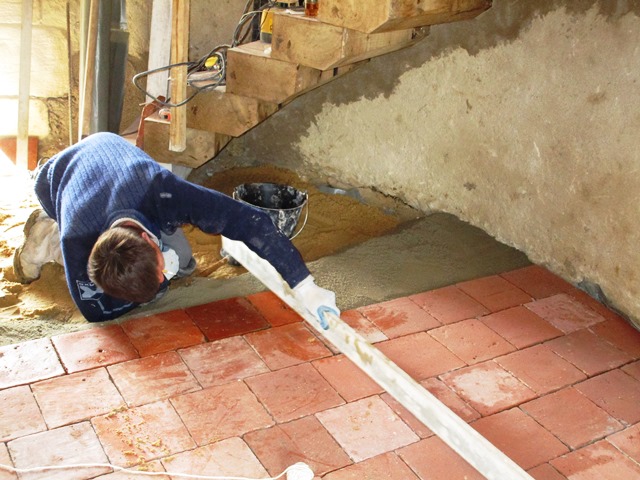

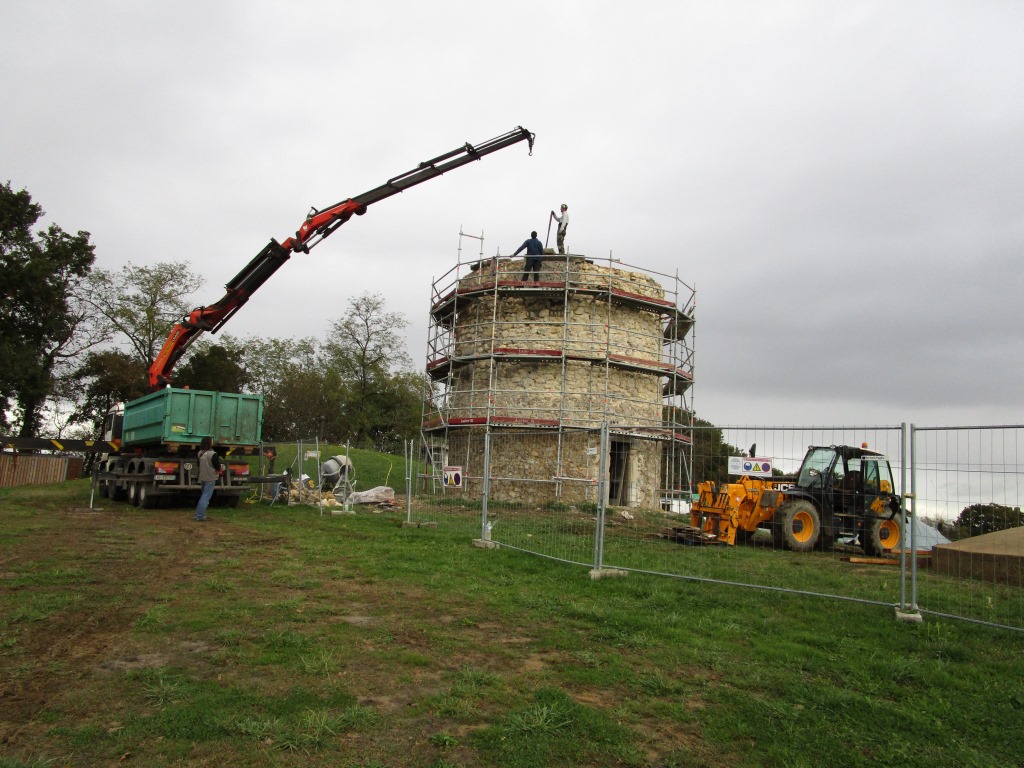

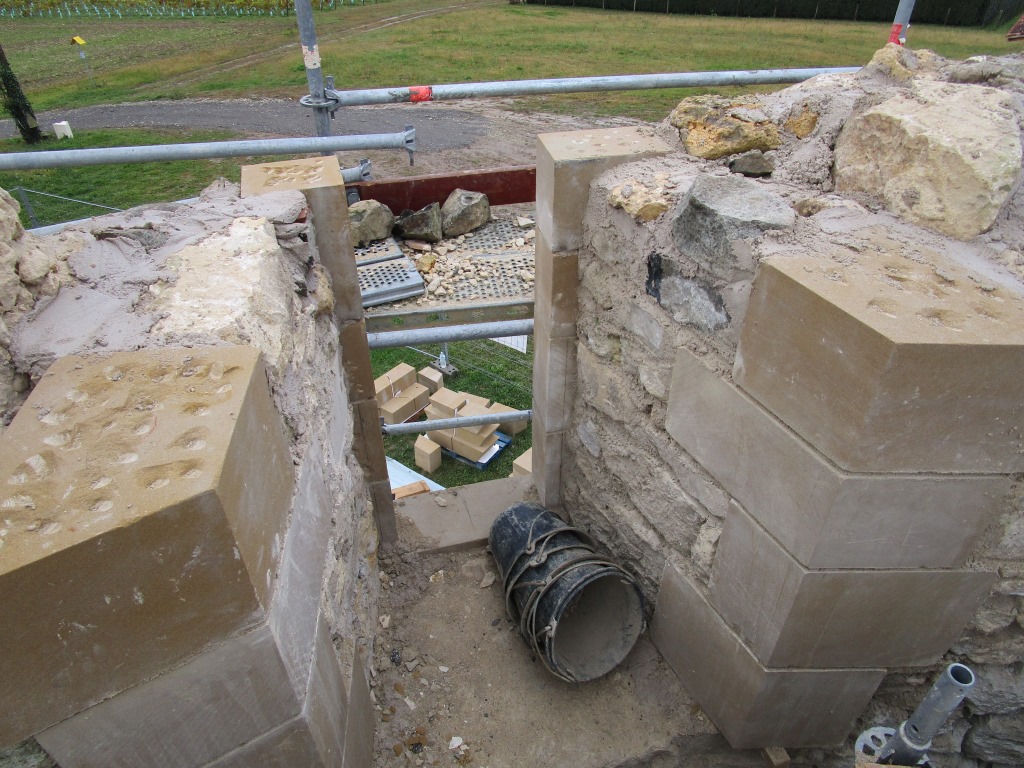

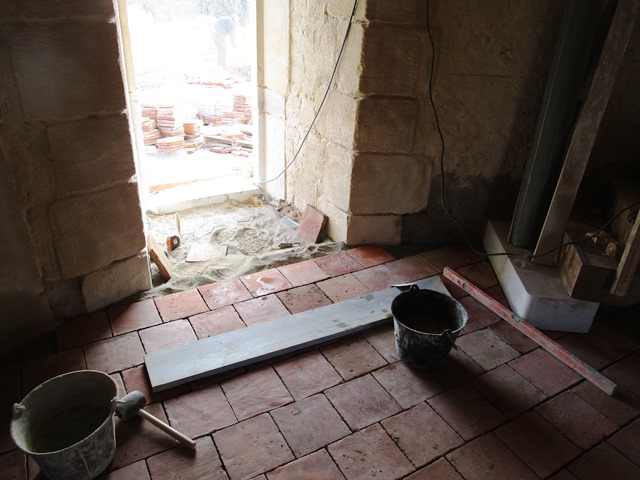

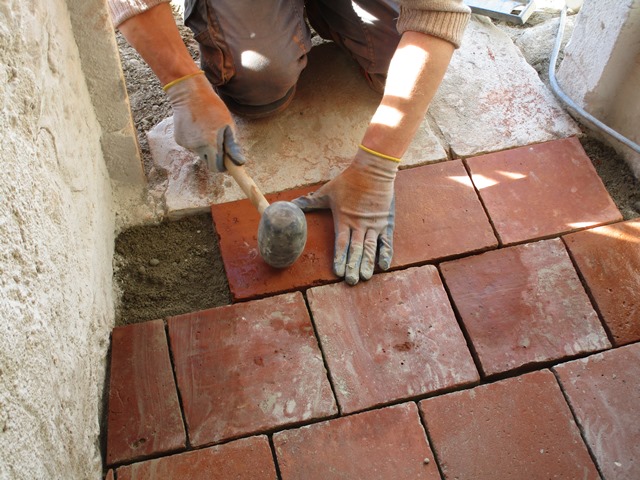

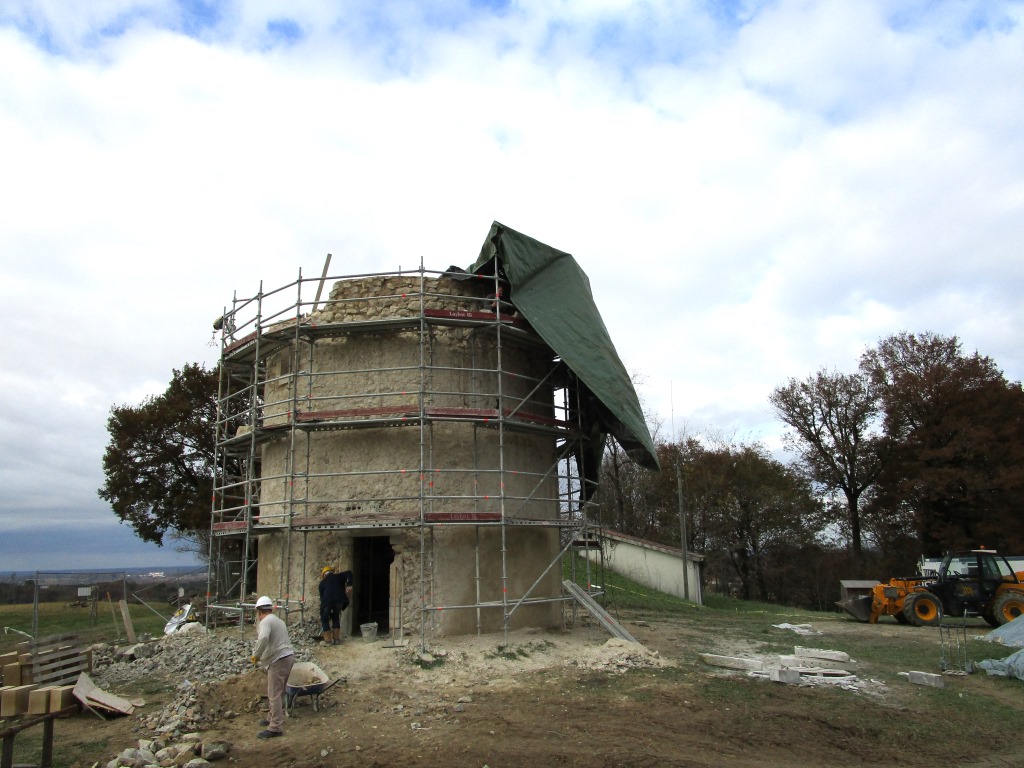

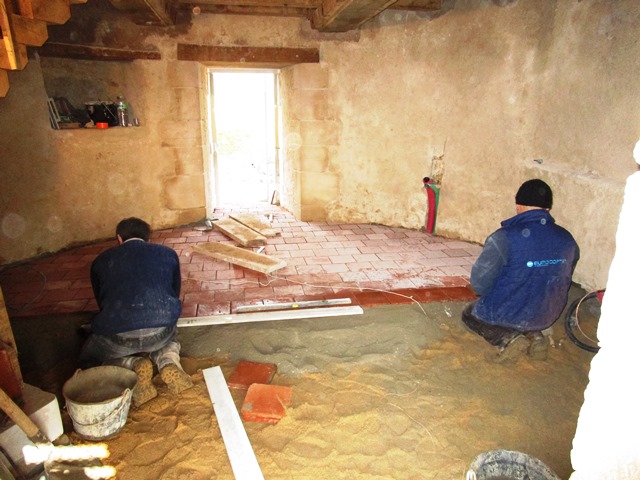

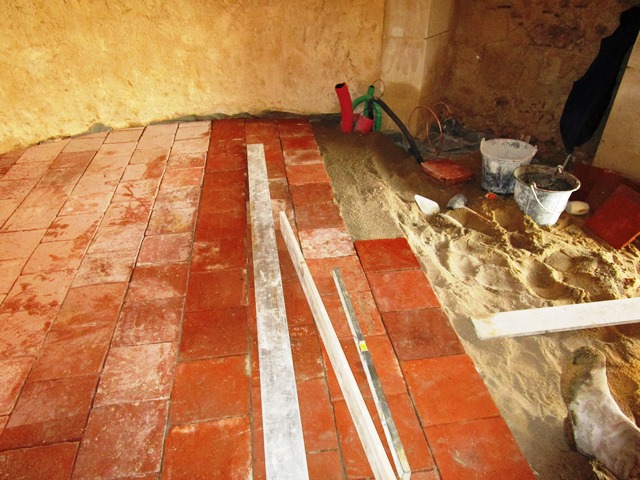

IMG_0050IMG_0042IMG_0043IMG_0038IMG_0041IMG_0052IMG_0128IMG_0120IMG_0005IMG_0106IMG_0102IMG_0081IMG_0046IMG_0048IMG_0085IMG_6306IMG_0381IMG_0386IMG_0387IMG_0394IMG_0409

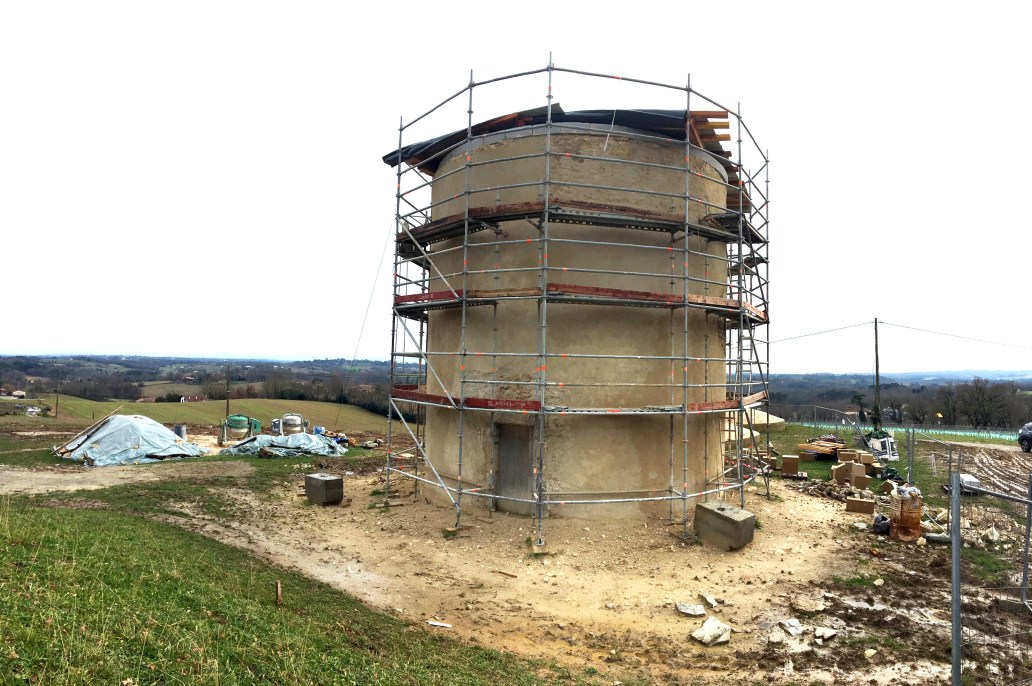

IMG_6307

Et en noir et blanc….

Ce diaporama nécessite JavaScript.

Juillet-Aout 2017: Phase 2: Démontage du toit provisoire

Juillet-Aout 2017: Phase 1: Décrépissage:

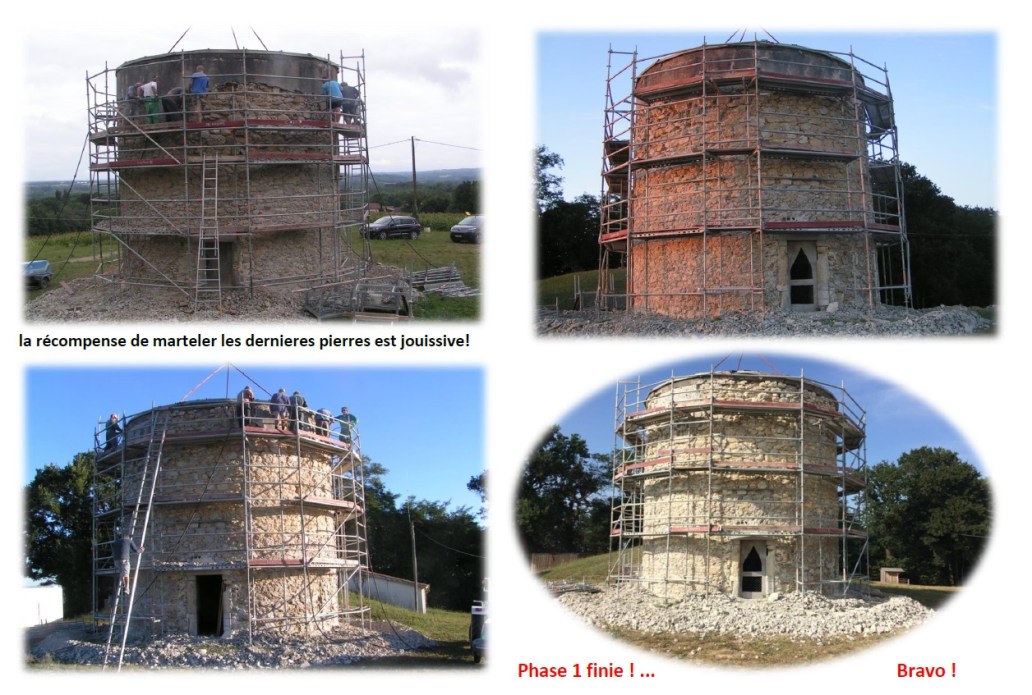

Travaux de décrépissage du moulin assurés par des équipes de bénévoles!!!decrepissage - 1decrepissage - 2decrepissage - 3decrepissage - 4decrepissage - 5

f Hommes forts -1f Hommes forts -2H Forts 4 au chantierréunions chantier -3xréconfort -5

Le dernier coup du président…

Début 2017: Travaux autour du Four à Pain

Ce diaporama nécessite JavaScript.

IMGP0311B

Octobre 2016: Réhabilitation de la FONTAINE SALÉE

1

Il n’existe aucune archive mentionnant la création de cette fontaine, aucun document expliquant son histoire. Seule cette de photo datant de 1882 atteste de son existence à la fin du XIXe siècle. Les anciens du village lui reconnaissaient des propriétés curatives et purgatives, et certains en faisaient une cure une à deux fois par an. Ils en faisaient même boire à leurs animaux (volailles ou bétail) malades !

Au fil des années, on négligea son entretien, la décrépitude s’installa, et  si tous s’accordaient à le regretter, seule une action fédératrice, volontaire et dynamique pouvait la sauver.

Il fallût d’abord nettoyer, débroussailler les alentours. Puis entamer la restauration en respectant la technique initiale de maçonnerie, le tout sous la houlette de l’architecte des Monuments de France  et avec l’appui de la Fondation du Patrimoine.

Petit à petit, en trois mois seulement, on y arriva !

Et aujourd’hui coule notre fontaine ancienne, revisitée contemporaine avec son chapeau lisse.

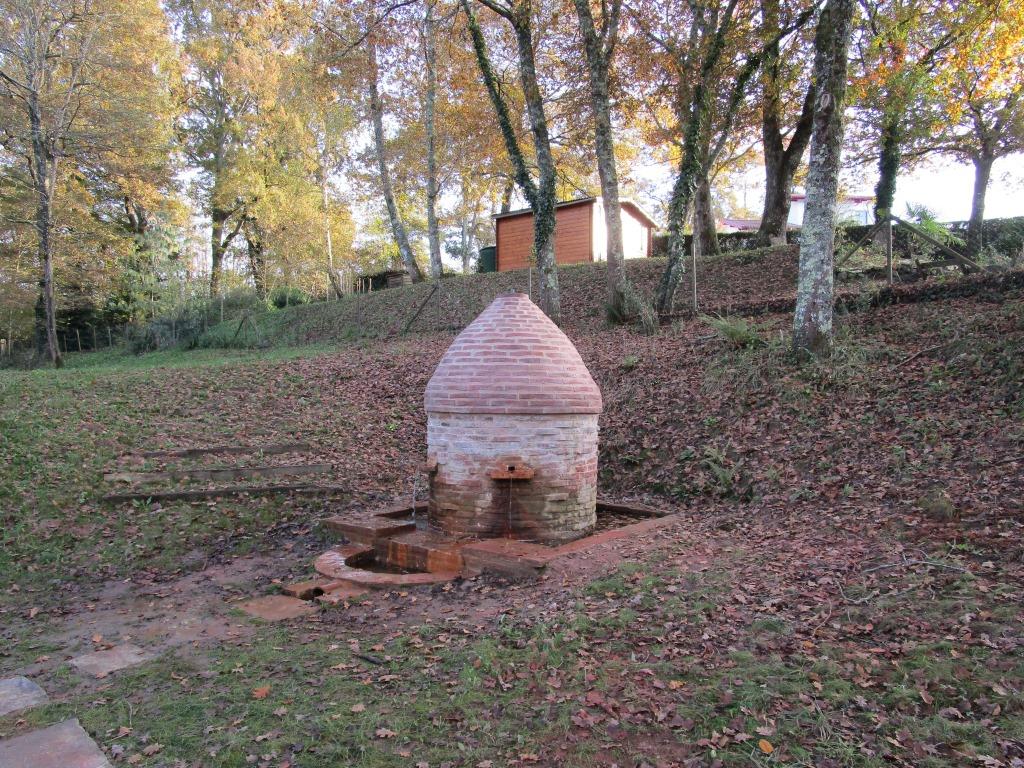

IMG_0120

Juin 2016 Inauguration du four à pain au décours de la 2ème fête du Moulin (Voir aussi rubrique ÉVÉNEMENT)

                              Montage réalisé par Jeremy Boisvert

Décembre 2015: Comme chaque hiver, le moulin revêt ses habits de fête et de lumière.

nocturne2

nocturne 64        nocturne 11

nocturne 4

Juin 2015: Couverture provisoire du moulin.
